建设单位向施工单位下达了某地区基站安装任务,约定工期 30 天,包工不包料,其中
建设单位向施工单位下达了某地区基站安装任务,约定工期 30 天,包工不包料,其中
admin
2022-08-02
82
问题

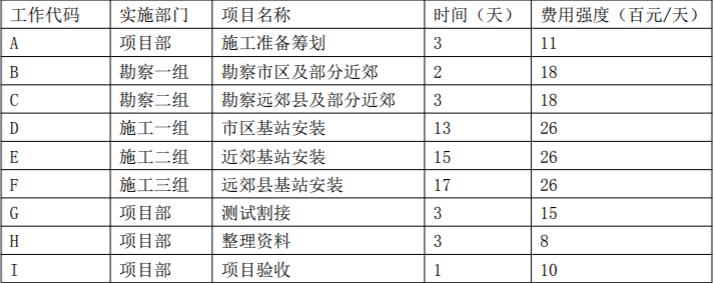

建设单位向施工单位下达了某地区基站安装任务,约定工期 30 天,包工不包料,其中 13 个市区基站,15个近郊基站,17 个远郊县基站。施工单位立即组织项目部,然后派出两队勘察小组展开现场勘察工作,组建三个施工队伍进行施工,要求只能在该区域完成勘察工作才能进行基站安装工作,待所有基站安装完成后,才能开展测试割接工作,编制竣工资料,办理项目验收手续。施工单位编制了以下施工计划:
项目部在第 20 天检查中发现,市区施工现场,40 米馈线接地不合格,整改用时 2 天;近郊基站,馈线安装人员安全设备佩戴不合格,进度正常;远郊施工进度滞后 1 天,项目经理压缩 1 天工期,确保按期完工。问题:1.画出网络计划图,并标出完成时间参数。2.写出关键工作有哪些?并计算计划工期是多杀。3.为保证按期完工,项目经理应压缩哪项工作,说明理由。
选项
答案
解析

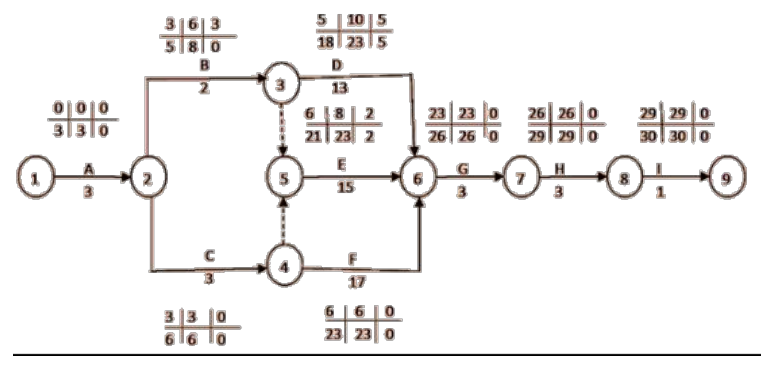

1.答:
2.答:关键工作为:A、C、F、G、H、I计划工期为:3+3+17+3+3+1=30 天3.答:为保证按期完成,项目经理需要压缩 H 工作 1 天,因为 H 工作的额费用强度 8 百元/天最低。
转载请注明原文地址:https://tihaiku.com/jzgc/165370.html
本试题收录于:
一建通信与广电工程实务题库一级建造师分类
一建通信与广电工程实务
一级建造师
相关试题推荐
某工程合同总造价为7800万元,合同约定建设期为3年,第一年发生实际成本2000
为了合理划分发承包双方的合同风险,施工合同中应当约定一个基准日。对于实行招标的建
工程量清单缺项的原因不包括()。A.设计变更 B.施工条件改变 C.发包人编
现金等价物不包括()。A.货币市场基金 B.银行本票 C.流通的股票 D.
建设工程项目在选择新技术方案时,应遵循的原则不包括()。A.技术上先进 B.经
价值工程应用中,功能整理的主要任务是()。A.划分功能类别 B.解剖分析产品功
根据《标准施工招标文件》,下列选项中可以同时索赔工期、费用和利润的是()。A.发
某土方工程,清单工程量为1000m3,投标人投标报价为300元/m3,合同约定,
某新建住宅的建筑面积为5000㎡,按概算指标和地区材料预算价格等算出一般土建工程
某工程包含两个子项工程,合同约定甲项200元/㎡,乙项180元/㎡,且从第一个月
随机试题
Whoismostlikelygivingthetalk?[br][originaltext]Goodevening,everyone.
TheroleofwomeninBritainhaschangedalotinthiscentury,【C1】______
Thereisageneral______thatpouringoldwineintothesamebottlesisthewrong
WhatdoesTomthinkabouthiringababy-sitter?[originaltext]BarbaraSander
多层砌体房屋按刚性方案进行静力分析时,在竖向荷载作用下墙、柱的计算中其支座按(
可利用非特异性酯酶染色呈强阳性但可被氟化钠抑制诊断的疾病是A.急性巨核细胞白血病
下列关于气候常识的表述,不正确的是:A.大量砍伐森林会导致全球变暖 B.地球大
建设工程勘察、设计文件中规定采用的新技术、新材料,可能影响建设工程质量和安全,又
常用混凝土外加剂的种类中,()可加速混凝土硬化和早期强度发展,缩短养护周期
根据《建筑安装工程费用项目组成》(建标[2003]206号),下列费用属于措施费
最新回复
(
0
)
