某项目部承接了一项 DWDM 设备安装及移动基站天馈线安装工程,建设单位机房

admin2022-08-02  48

问题 某项目部承接了一项  DWDM  设备安装及移动基站天馈线安装工程,建设单位机房安全员巡检时,施工人员 正在铺有防静电地板的机房内,拆除原有设备,安全员检查发现,施工队成员未对拆除线缆采取保护措施, 有可能造成机房内设备短路,安全员责令其停工;并嘱咐拆除工作注意事项;DWDM 设备机架安装完毕后,垂直度不符合要求,3*4mm2        的电源线采用铜铝鼻子压接的方法进行接电;天 馈线施工完毕后,馈线经有馈线窗进入机房,但下雨天观察有雨水沿馈线流入机房,施工单位采取措施杜 绝此类情况发生; 测试阶段,出现部分指标不合格现象,经检查、统计、判断、分析发现,不合格项目统计如下: 施工单位纠正后按期完工并提交竣工资料。在进行竣工验收的同时,施工单位出具了保修证书,但未确定 保修期;问题:1、简述拆除过程应遵循的原则,对线缆拆除应做如何处理;2、绘出本工程质量不合格项排列表3、用排列图法对存在的质量问题进行分析。4、指出本工程的主要质量问题。5、如何防范焊接工作汇中可能出现的假焊虚焊现象?6、本工程保修期应为多久?保修证书的内容包含哪些?

选项

答案

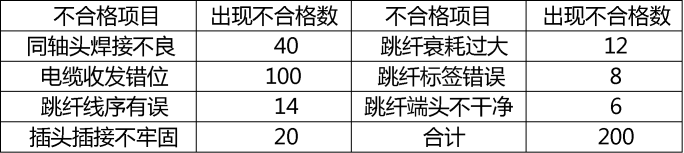

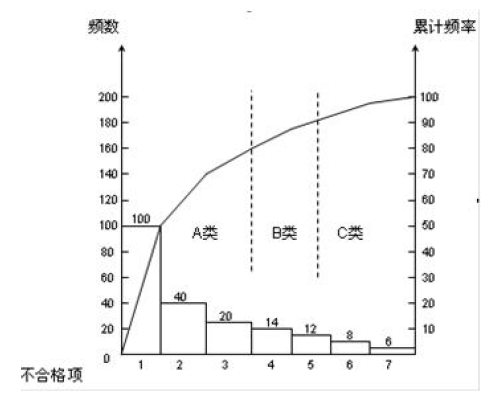

解析 1、拆除过程应遵循的原则:先拆除备用电路,后拆除主用电路;先拆除支路,后拆除群路;先拆除线缆,后拆除设备;先拆除设备,后拆除走线架;先拆除电源线后拆除信号线。1).拆下的缆线端头作绝缘处理,防止短路。2).拆除线缆时应注意对非拆除线缆的保护。线缆翻越电缆槽时应在下方垫衬保护垫,避免划伤线缆外皮。3).拆除的线缆两端应做好绝缘防护和标记,应按规格、型号、长度分类依次盘好,整齐摆放到指定地点。4).拆除光纤时,不得影响其他光纤的正常运行。5).线缆拆除后应及时转交建设单位2、不合格项排列表3、4、电缆收发错位、同轴头焊接不良和插头插接不良。5、焊接前,组织人员进行示范和操作技术交底;选派有经验和合格的操作人员与质量检查人员进行操作和及时检查;选用合格的焊接工具,并保证焊接工具工作时的温度满足要求;应防止烙铁头氧化不粘锡;使用适宜的焊剂;焊锡丝的质量应合格6、根据相关规定,通信工程保修期一般为12 个月,自竣工验收合格之日起计算;保修证书的内容包括:使用管理要求;保修范围和内容;保修期限;保修情况记录;保修说明;保修单位名称、地址、电话和联系人等。
转载请注明原文地址:https://tihaiku.com/jzgc/165164.html

最新回复(0)
