某公司承担了一项架空光缆线路工程,全称100Km 线路经过城区、农田和草原,分两

admin2022-08-02  40

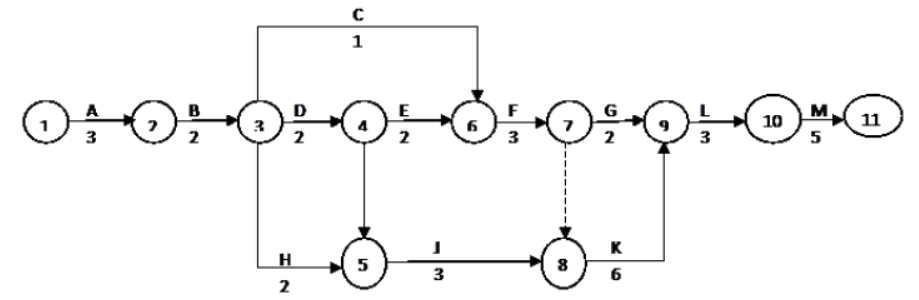

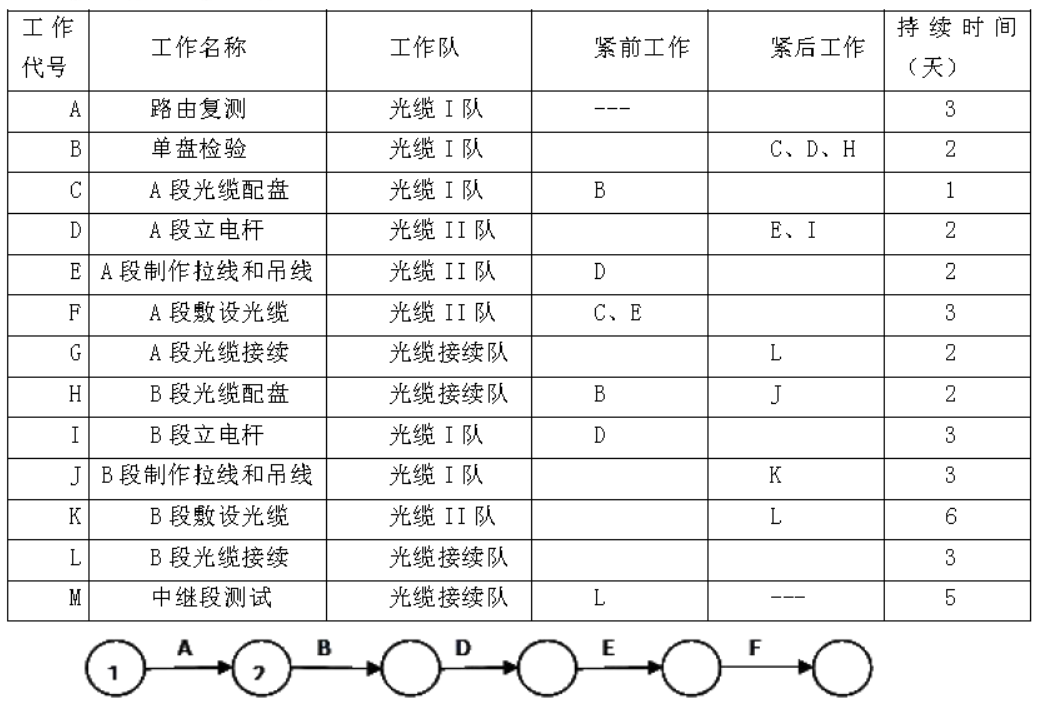

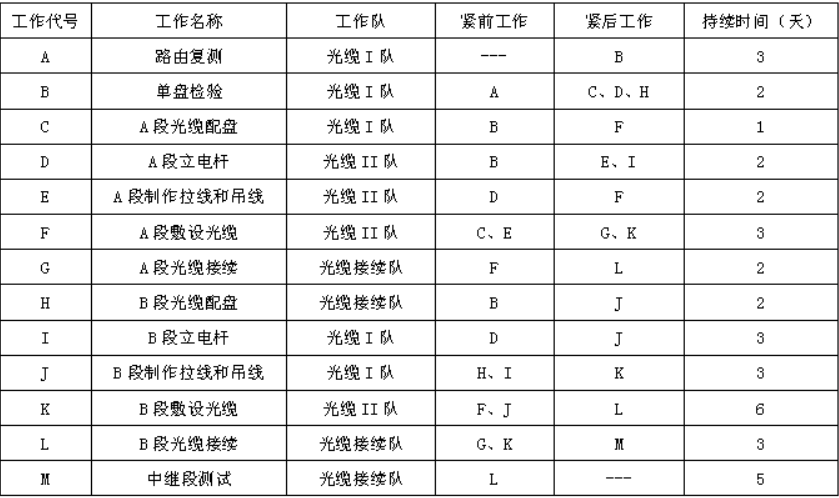

问题 某公司承担了一项架空光缆线路工程,全称100Km 线路经过城区、农田和草原,分两个中继段,其中A 段40Km,B 段60Km。架空光缆施工工序先后关系见图5-1,项目部根据公司资源状况,结合工程特点,按每个施工队同事只能实施一项工作进行了工作分解,计算了各项工作的持续时间,确定了各项工作的工作逻辑关系,编制了逻辑关系及持续时间表。并据此绘制了进度计划网络图,图5-2 给出了部分进度计划网络图。问题:1.在答题区复制时间表,再补充完整紧前工作和紧后工作(可只复制1、4、5 列)2.绘制本项目完整的进度计划双代号网络图。3.列出本项目的关键路径,并计算本项目的计划工期。4.列出本项目制作拉线的质量控制点。5.针对本工程的剩余物资,施工单位应如何处理?

选项

答案

解析 1.2.3.本项目的关键路径:A-B-D-I-J-K-L-M 本项目的计划工期:3+2+2+3+3+6+3+5=27 天4.本项目制作拉线的质量控制点为:①拉线的出土位置②拉线坑深③地锚及地锚铁柄的埋设工艺④拉线坑的回填质量⑤拉线上把及中把的制作工艺5. 施工单位针对剩余物资应如下处理: ①对于建设单位采购的物资,物资管理人员应负责向建设单位移交剩余物资,办理相应的手续;②对于项目部采购的物资,应在工程完工后保管好剩余物资,经盘点进货数量、使用数量、剩余数量,通过成本核算和会计核算后,移交给施工单位指定部门。
转载请注明原文地址:https://tihaiku.com/jzgc/165096.html
