某公司承担了一项无线通信设备安装工程,合同工期为30 天,工作内容包括勘查、建设

admin2022-08-02  51

问题 某公司承担了一项无线通信设备安装工程,合同工期为30 天,工作内容包括勘查、建设、室外设备安装、测试等。建设单位为保证基站的安装质量,要求基站设备安装完成后立即进行本机测试。项目部根据资源配备情况,结合工程特点,按每个工作小组同时只能实施一项工作,计算各项工作的持续时间,确定了各项工作的逻辑关系。本次施工工序逻辑关系;现场勘查—设备安装—本机测试—联调测试—整体测试。逻辑关系及持续时间表如下:问题:1.请将逻辑关系图的紧前紧后工作补全。2.补全双代号网络图,并计算计划工期。3.提前一天完工奖励10a 元,迟一天罚款10a 元。如何压缩工期使效益最大化,即奖励最大(罚款最小),并求出收益(损失)。4.在效益最优的情况下,请计算计划工期,并用工作代号写出关键线路。5.基站工程参数表的内容包括哪些?

选项

答案

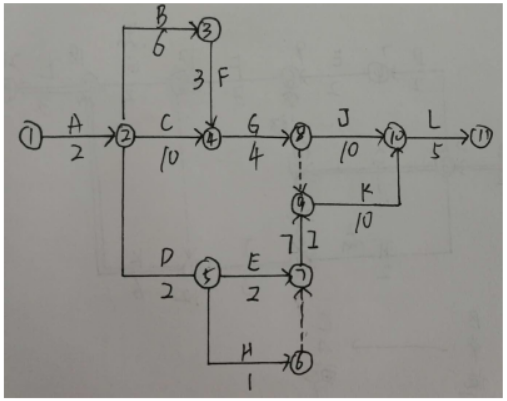

解析 1.2.计划工期:2+10+4+10+5=31 天3.①C 压缩1 天压缩费用5a 工期30 天②B、C 各压缩1 天压缩费用7a 工期29 天③B、C 各再压缩1 天压缩费用7a 工期28 天(30-28)×10a-(5a+7a+7a)=a 最大收益a 元4.计划工期:2+7+4+10+5=28 天关键路径:A-B-F-G-J-L A-B-F-G-K-L A-C-G-J-L A-C-G-K-L A-D-E-I-K-L5.基站工程参数表包含基站的工程参数信息,包括站名、站号、配置、基站经纬度、天线高度、天线增益、天线半功率角、天线方位角、俯仰角、基站类型等。
