某施工单位负责一直埋光缆线路工程的施工。在施工过程中,施工单位挖断了路由上的一条

admin2022-08-02  33

问题 某施工单位负责一直埋光缆线路工程的施工。在施工过程中,施工单位挖断了路由上的一条在用的直埋光缆;工程质量检查中,质检员发现部分光缆埋深不满足要求。施工过程中,发生了百年不遇的暴雨,导致停工,施工单位向建设单位索赔了相应工期。问题:1.施工单位应如何避免挖断原有光缆?2.画出光缆埋深不满足设计要求的因果分析图。3.如何预防光缆埋深不满足设计要求?4.索赔文件的内容有哪些?

选项

答案

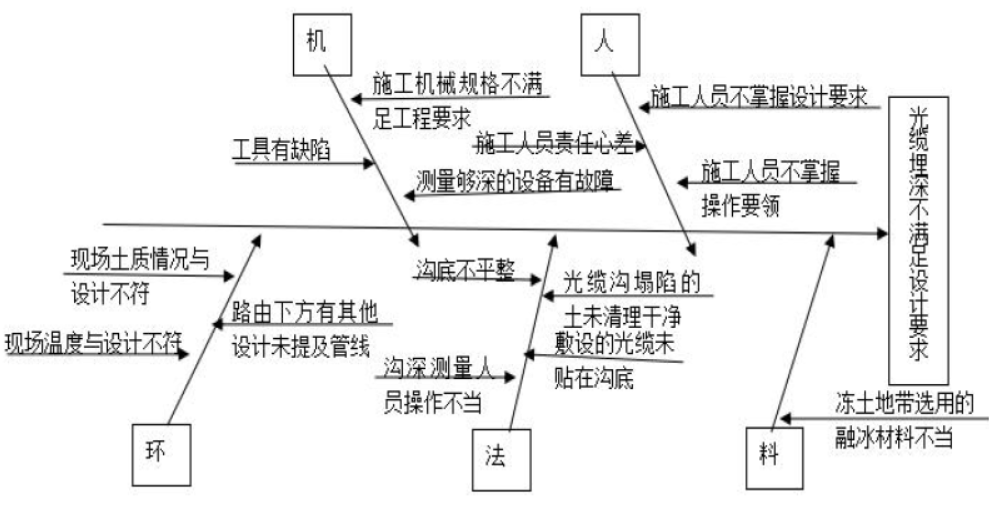

解析 1.施工单位应采取的措施有:(1)按照设计进行施工,新建光缆应按照有关通信工程建设标准的规定与原有光缆相距一定的距离,避免同沟敷设;(2)与原有光缆建设单位协调,在方便维护、确保原有光缆安全的前提下进行施工;(3)开挖前了解原有光缆的位置和走向;(4)人工(小心)开挖,严禁使用机械开挖;(5)做好应急预案;(6)做好工前安全教育和安全技术交底。2.因果分析图:3.预防光缆埋深不满足要求的措施:①缆沟开挖深度严格按照设计要求和有关验收标准执行;②放缆前应清理沟底杂物,全面检查沟底深度,重点检查沟、坎等特殊点沟底的深度,并保持沟底平整;③光缆应顺直地贴在沟底;④回填土应满足规范要求。4.索赔文件应包括:总述部分、论证部分、索赔报告(其中包括索赔款项及工期的计算)以及索赔款项的计算证据。
