背景资料: 某施工单位承担了一项密集波分复用(DWDM)传输设备安装工程,采用
背景资料: 某施工单位承担了一项密集波分复用(DWDM)传输设备安装工程,采用
admin
2022-08-02
29
问题

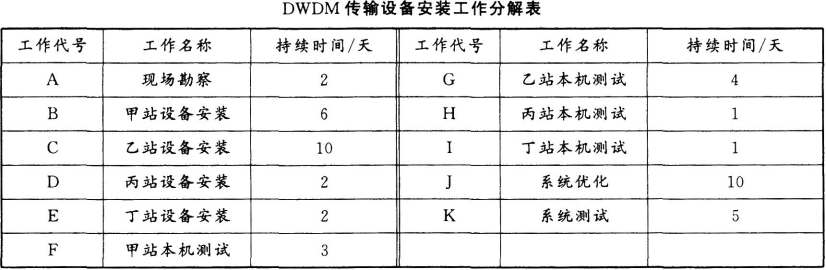

背景资料:某施工单位承担了一项密集波分复用(DWDM)传输设备安装工程,采用包工不包料形式,测试仪表由施工单位提供,工作分解见下表。

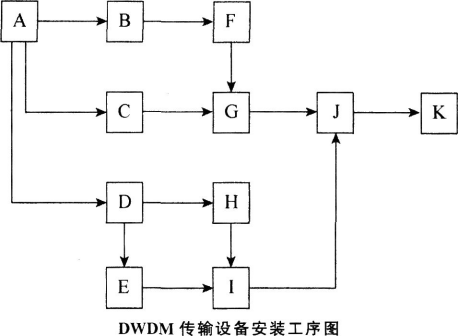

工序安排见下图。
本工程中,甲、乙两站是终端站,丙、丁两站是光放站。工程进行中,发生了以下一些事件:事件一:当施工队伍进入现场准备甲站设备安装时,发现设计的OMU机架位置已被占用,经调查确认,系设计制图时位置画错,需重新安排位置,由此造成误工1天。事件二:乙站设备安装时,发现建设单位采购的设备少一架ODF,经协商确定利用另外一列中的ODF,但需要重新订购光跳线,由此造成误工损失2天。事件三:系统优化即将开始,建设单位告知由于光纤整治未完成,需延时3天。事件四:丁站设备安装和丙站的本机测试均按安排的最早时间如期完成,但当进行到丁站本机测试时,光谱仪出现故障,需送修5天。问题:1.根据工序安排绘出双代号网络计划图,标明工作持续天数。2.指出双代号网络计划图中的关键路径,并计算工期。3.在甲、乙两站的测试中,OTU的哪些测试用到光谱分析仪4.指出四项事故中的直接事故责任单位。5.说明各个事件对工期的影响及原因。6.指出机盘安装的注意事项。
选项
答案
解析

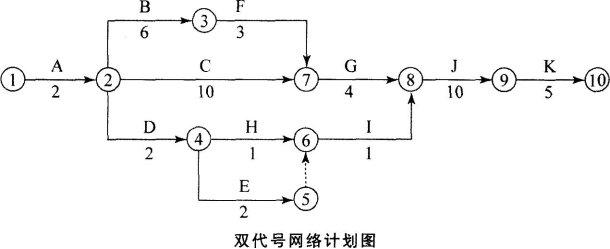

1.双代号网络计划图如下图所示。
2.双代号网络计划图中的关键路径:A→C→G→J→K;计算工期=2+10+4+10+5=31(天)。?3.OTU测试中,中心频率与偏离、最小边模抑制比和最大-20 dB带宽测试用到光谱分析仪。?4.事件一的直接事故责任单位为设计单位;事件二、事件三为建设单位;事件四为施工单位。?5.(1)事件一:不影响工期。?原因:B工作误工1天,等于该工作的总时差1天。?(2)事件二:影响工期2天。?原因:C工作为关键工作,总工期推迟2天。?(3)事件三:影响工期3天。?原因:J工作为关键工作,总工期推迟3天。?(4)事件四:不影响工期。?原因:I工作推迟5天,小于该工作的总时差9天。?综上,最终实际工期=31+2+3=36(天)。?5.机盘安装前应核对机盘的型号是否与现场要求的机盘型号、性能相符。安插时应依据设计中的面板排列图进行,各种机盘要准确无误地插入子架中相应的位置。插盘前必须戴好防静电手环,有手汗者要戴手套。?
转载请注明原文地址:https://tihaiku.com/jzgc/164928.html
本试题收录于:
一建通信与广电工程实务题库一级建造师分类
一建通信与广电工程实务
一级建造师
相关试题推荐
某土方工程,招标工程量清单中挖土方工程数量为3000m3,投标人依据地质资料和施
某施工企业编制抹灰人工定额,该企业有6年同类工程的施工工时消耗资料,则编制人工定
人工定额是根据国家的经济政策、劳动制度和有关技术文件及资料制定的,制定人工定额,
设计概算的编制包括如下几个环节:①收集原始资料;②建设项目总概算的编制;③各项费
据某公司期末会计报表资料显示,主营业务收入为80000元,期初存货100000元
(2017年真题)施工过程中,可以作为工程量计量依据的资料有( )。 A.质
某施工企业投标报价时确定企业管理费率以人工费为基础计算,据统计资料,该施工企业生
利用扩大单价法编制单位建筑工程概算时,在收集原始资料后,应进行的工作有:①计算工
下列资料中,属于编制招标工程量清单和招标控制价共同依据的有( )。A.施工现场情
某施工企业编制抹灰人工定额,该企业有5年同类工程的施工工时消耗资料,则编制人工定
随机试题
TodayIwanttohelpyouwithastudyreadingmethodknownasSQ3R.Thelett
Betterthinktwicebeforechoosingapasswordforemails,onlinebankaccoun
[originaltext]W:Youareanexpertonurbanproblem,Mr.Parker.lwonderhowy
钢柱的接柱应使用梯子或操作台。当无电焊防风要求时,操作台横杆高度不宜小于1.5m
案例:某施工队在某单位租借一间平房,承揽装修工程,由原来仅加工的木工活,要再增加
男,47岁,进食油煎鸡蛋后出现右上腹剧痛,并放射至右肩胛区,伴畏寒、发热,应考虑
左边给定的是纸盒外表面的展开图,右边哪一项能由它折叠而成请把它找出来。
某机械加工厂所在地区地处最小频率风向为西南风,最大频率风向为西北风,在厂区内新建
利用外汇远期和外汇期货进行套期保值的原理相同,交易场所也一样。()
(2015年真题)边坡易直接发生崩塌的岩层是()。A.泥灰岩 B.凝灰岩 C
最新回复
(
0
)
