背景资料: 某万门程控交换机安装工程,工期为40天,合同约定,交换机房到传输机

admin2022-08-02  45

问题 背景资料:某万门程控交换机安装工程,工期为40天,合同约定,交换机房到传输机房的同轴电缆由施工单位采购。施工项目部要求在现场摸底时对设计图纸进行复核,其中机房内设备安装现场应复核:需要安装的设备位置、数量是否准确有效,防静电地板高度是否和防振机座的高度相符。开工后,由于建设单位调整了传输机房的位置,导致原来订购的同轴电缆性能不能满足传输需要,需重新订购,为此施工单位多支出10万元,造成停工10天,误工费4万元。工程进行到第20天时,项目部检查得出相关数据如下表所示。工程验收前,施工单位提交的竣工资料包括:工程说明、建筑安装工程量总表、开工报告、隐蔽工程/随工验收签证、交(完)工报告、重大工程质量事故报告、验收证书、交接书、洽商记录、竣工图、竣工测试记录和备考表。监理工程师认为内容不全,将资料退回。问题:1.本工程在现场摸底时对设计图纸的复核还需要复核哪些内容2.计算表中每项工作的计划工作预算费用(BCWS)和总的计划工作预算费用(BCWS)。3.计算表中每项工作的已完工作预算费用(BCWP)和总的已完工作预算费用(BCWP)。4.计算表中总的费用偏差(CV)和进度偏差(SV),并说明费用和进度的进展情况。5.施工单位可索赔的工期和费用各为多少6.施工单位的竣工资料缺少哪些内容哪些人应在竣工图章上签字

选项

答案

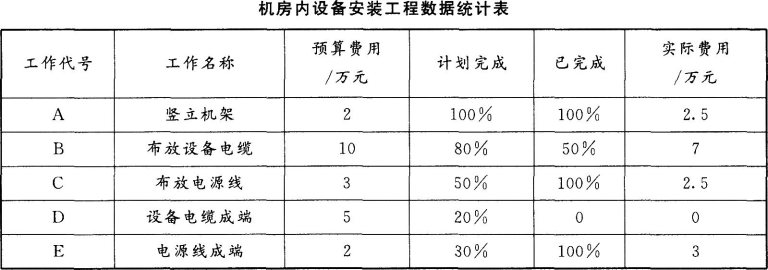

解析 1.设计图纸现场复核还需要复核:线缆走向、距离是否准确可行,电源电压、熔断器容量是否满足设计要求,保护接地的位置是否有冗余。 2.(1)A工作的BCWS=2×100%=2(万元),B工作的BCWS=10×80%=8(万元),C工作的BCWS=3×50%=1.5(万元),D工作的BCWS=5×20%=1(万元),E工作的BCWS=2×30%=0.6(万元)。
(2)总的BCWS=2+8+1.5+1+0.6=13.1(万元)。
3.(1)A工作的BCWP=2×100%=2(万元),B工作的BCWP=10×50%=5(万元),C工作的BCWP=3×100%=3(万元),D工作的BCWP=5×0=0,E工作的BCWP=2×100%=2(万元)。
(2)总的BCWP=2+5+3+0+2=12(万元)。
4.总的已完工作实际费用(ACWP)=2.5+7+2.5+0+3=15(万元),总的CV=BCWP-ACWP=12-15=-3(万元),总的SV=BCWP-BCWS-12=13.1=-1.1(万元)。因此,CV<0,说明费用超支;SV%0,说明进度拖延。
5.因建设单位调整了传输机房的位置,导致的相关损失应由建设单位承担,故施工单位可索赔的工期为10天,索赔的费用=10+4=14(万元)。
6.(1)施工单位的竣工资料缺少已安装设备明细表、设计变更单、停(复)工报告。
(2)编制人、审核人、技术负责人、现场监理人员、总监理工程师应在竣工图章上签字。
