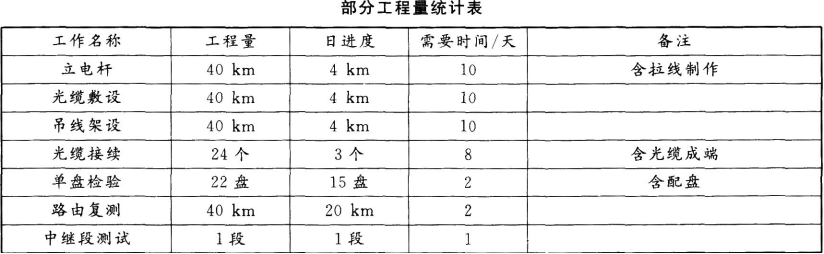

问题 背景资料:某电信工程公司在某地承接了40 km架空光缆线路工程,线路主要沿三级公路架设,中间穿越一条铁路。承包方式为包工不包料,计划工期为40天。合同签订后,项目部组织相关技术人员编制了施工组织设计,主要内容包括:工程概况,详细的施工方案,对建设单位的其他承诺。公司提供一套测试仪表和一套接续工具供该项目使用,并要求竣工资料整理工作随工程进行完成。下表为项目部编制的工程量统计表的一部分。问题:1.指出本工程施工组织设计中缺少的主要内容。2.列出可能影响本工程进度的相关单位。3.按照下表列出各项工作的紧前工作和紧后工作。4.如果本工程按照计划工期完成,给出光缆接续和中继段测试两项工作的最迟开始时间和最迟完成时间。

选项

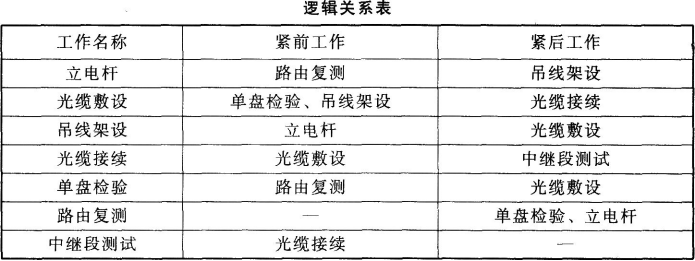

答案

解析 1.本工程施工组织设计中缺少的主要内容有:编制依据、施工目标、施工组织结构、进度计划、成本计划、资源配置计划等主要施工管理计划。 2.架空光缆线路工程一般在室外施工,受外界因素的影响相对较大。影响本工程的因素主要包括施工单位内部的影响因素和建设单位、设计单位、材料供应单位、监理单位、当地的政府部门等外部的影响因素。?3.各项工作的紧前工作和紧后工作如下表所示。?4.本工程按照计划工期完成,需要对光缆接续和中继段测试两项关键工作进行压缩,则光缆接续最迟开始时间为第31天,最迟完成时间为第39天;中继段测试最迟开始时间为第39天,最迟完成时间为第40天。
