背景资料 某施工单位承接了一项架空光缆线路工程,途径郊区.农田.乡镇.村庄,跨

admin2022-08-02  37

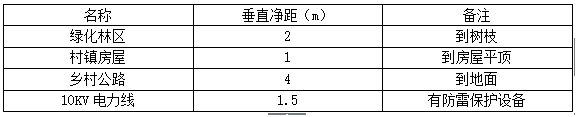

问题 背景资料某施工单位承接了一项架空光缆线路工程,途径郊区.农田.乡镇.村庄,跨越绿化林区和多条乡村公路,其中有一处与一条架空光缆交越,另一处与一条10KV电力线交越。项目部考察了现场情况,选定了一村庄作为项目部驻地和材料分屯点。光缆到货后进行了单盘检验,检査了光缆盘有无变形.护板有无损伤.各种随盘资料是否齐全,并按要求对光缆光电性能进行了检验。工程架设吊线时,项目部设置的架设吊线工序的质量控制点包括:钢绞线拉开.架设.吊线垂度调整。光缆敷设前,项目部组织了吊线架设高度检査,重点检査了通过绿化林区.村镇房屋.跨越公路以及电力线交越时吊线的架设高度,部分数据见表2。                                             表2 部分吊线架设高度问题1.说明驻地和分屯点选址应遵循的原则。2.光缆外观检查还应包括哪些内容?3.架设吊线工序的质量控制点还应有哪些?4.分别说明表2中的垂直净距是否合格,规范要求值各是多少?

选项

答案

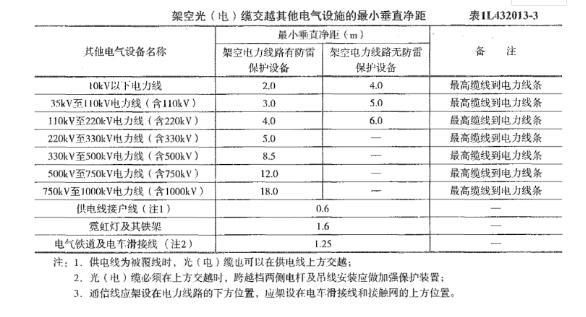

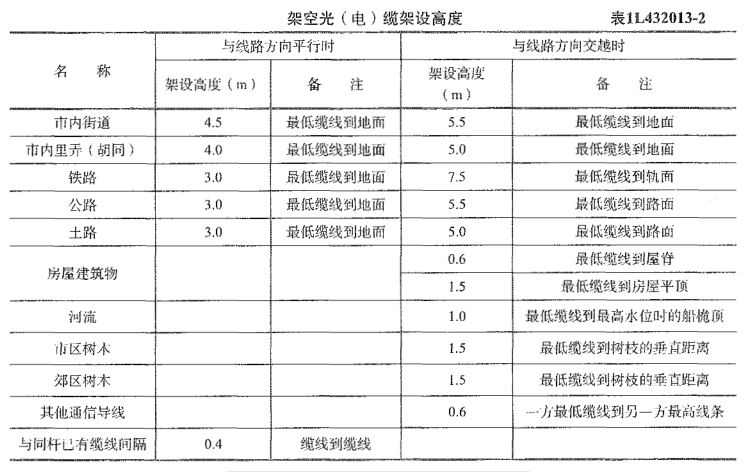

解析 1.设立临时设施的原则是 :距离施工现场就近;运输材料.设备.机具便利;通信.信息传递方便;人身及物资安全。 2.外观检查:开盘后应先检查光缆外皮有无损伤.光缆端头密封是否完好.光缆端别(A.B端 )标志正确明显;对经过检验的光缆应作记录,并在缆盘上做好标识。外观检查工作应请供应单位一起进行。3.架设吊线:钢绞线拉开.架设.调整吊线垂度;架设时空中障碍物.电力线交越的处置。4.
