首页
登录
建筑工程
某施工单位承接了一项PTN网工程,施工内容包括五个局站的设备安装及测试,所有PT
某施工单位承接了一项PTN网工程,施工内容包括五个局站的设备安装及测试,所有PT
admin
2022-08-02
51
问题

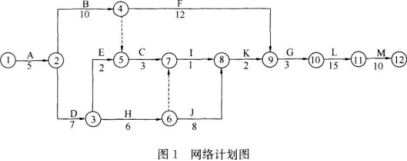

某施工单位承接了一项PTN网工程,施工内容包括五个局站的设备安装及测试,所有PTN设备有100G移动接口,项目部制定的网络计划图,如图1所示。

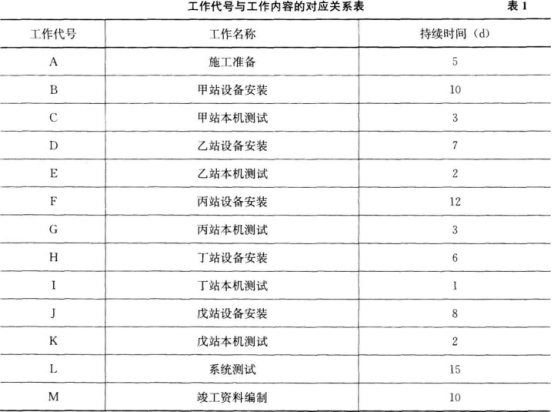

上图中工作代号与工作内容的对应关系,见表1。
根据合同约定,建设单位按照各局站工作的最早开始时间,将设备运到机房,施工中发生如下事件:?事件1:乙站、丙站设备均推迟2d运到机房。事件2:施工单位仪表比计划最早进场时间推迟5d时间。事件3:在丁站本机测试中,仪表故障造成测试工作延迟6d。【问题】1.参照A标注B、E、F、I工作时间参数。2.在保证工期前提下,测试工作于第几天开始能保证仪表的最高利用率?3.各事件顺序发生时,分别影响工期多少天?哪些可以向建设单位索赔工期?本工期的实际工期是多少天?4.在本机测试网元级测试中,本工程需要测试接口的平均发送光功率、接收光灵敏度和最小过载光功率外,还需要测试哪些项目?
选项
答案
解析

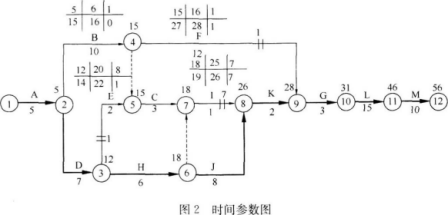

1.采用简化时标分析法,分析如下,四个时间参数,如图2所示。 2.测试工作有E、C、I、K、G、L,要保证仪器最高利用率就要求仪器连续、不间断工作,才能避免仪器窝工,即需求最早开始的测试工作E的最晚开始时间;从图2可知E
最晚开始时间是第21天,最晚结束时间是第22天,所有测试工作于第21天开始能保证仪表的最高利用率。 3.事件1中D、F工作各推迟2d,且均为建设单位责任。D工作是关键工作,将使工期延误2d,可向建设单位索赔工期2d。F是非关键工作,推迟2d大于其总时差1d将延误1d,但前面D工作已经延误了2d,所以此1d将不会影响工期,也不可向建设单位索赔工期。 事件2中E工作推迟5d,属施工单位自己的责任,不能进行索赔。E工作是非关键工作,其推迟时间5d小于其总时差8d,所以不会影响工期。 事件3中I工作推迟6d,属施工单位自己的责任,不能进行索赔。I工作是非关键工作,其推迟时间6d小于其总时差7d,但前面E事件已经延误5d,所以将影响工期5+6-7=4d。 本工期的实际工期是计划工期加上延误工期。 延误工期=2(D延误)+E5(E延误)+6(I延误)-7(1总时差)]=6d。 实际工期=56(计划工期)+6(延误工期)=62d。 4.还需要测试:(1)吞吐量;(2)时延;(3)过载丢包率;(4)背靠背。
转载请注明原文地址:https://tihaiku.com/jzgc/164755.html
本试题收录于:
一建通信与广电工程实务题库一级建造师分类
一建通信与广电工程实务
一级建造师
相关试题推荐
在制定人工定额时,拟定施工作业定额时间,是在拟定()的基础上编制的。A.基本工作
某独立土方工程,根据《建设工程工程量清单计价规范》GB50500——2013签订
根据《建设工程工程量清单计价规范》GB50500--2013,实行工程量清单计价
关于分部分项工程量清单中项目特征描述的作用的说法,错误的是()。A.项目特征是进
某工程在保修期内,因工程质量问题导致卫生间漏雨,发包人多次通知承包人进行维修,但
在工程量清单计价模式下,已知某多层砖混住宅土方工程的清单工程量为2430m3,承
施工图预算中,一般工程量大或造价较高的各种工程适用的审查方法是()。A.全面审查
某施工企业3月发生了以下的会计活动:购置机器设备价值12万元,购买原材料9万元,
某工程施工有两个技术方案可供选择,甲方案需投资180万元,年生产成本为45万元;
分部分项工程量清单项目编码以五级编码设置,01-02-03-004-005,其中
随机试题
SuggestionsforImprovingReadingSpeedImprov
TheHistoryofEarlyCinemaA)Thehistoryofthecinema
[originaltext]W:DoctorThomas?ThisisKeithBradleyfromTheDailyNews.I’d
请审读下列短稿,并按审稿的基本要求指出其中存在的错误或缺漏。 我国的出版活动,
砒石的内服用量为A.0.09g B.0.6g C.0.1g D.0.05g
细度模数越大,表示细集料越粗。
A.温阳补血,散寒通滞 B.泄热破瘀,排脓消肿 C.除湿通络,消肿散结 D
以下是2000年全国资金流量表的部分资料,请根据这些资料对反映该年宏观经济运行的
统计规范性文件效力低于统计法律、统计行政法规、统计地方性法规和统计行政规章。()
(2019年真题)贷款期限在1年以内(含)的个人贷款的利率,在合同期内遇法定利率
最新回复
(
0
)
