某项目部承担了一项程控交换设备安装工程,采用包工不包料方式承包,约定工期40d。
某项目部承担了一项程控交换设备安装工程,采用包工不包料方式承包,约定工期40d。
admin
2022-08-02
38
问题
某项目部承担了一项程控交换设备安装工程,采用包工不包料方式承包,约定工期40d。开工前,项目部指派技术员进行现场勘查,明确了施工用电和空调设施、现场的特殊要求等情况,同时根据施工图设计对机房地板、需安装设备位置及数量等进行了复核。工程硬件安装完成后进行了用户线缆测试,发现了很多质量问题,用户线缆测试不合格。项目统计表,见表1。
【问题】1.列出施工图设计现场复核还应包括的主要内容。2.做出用户线缆测试不合格项排列表。3.做出用户线缆测试不合格项排列图。4.分析用户线缆不合格的主要原因并提出改进措施。
选项
答案
解析

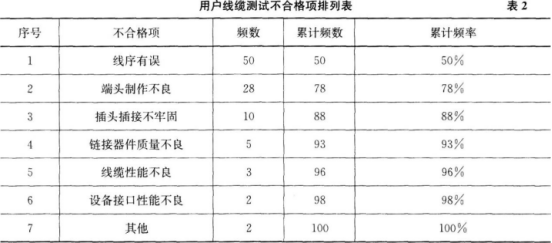

1.现场复核还应包括的内容:(1)线缆路由、设计长度是否可行;(2)电源电压、熔断器容量是否满足设计要求;(3)保护接地的位置是否有余。 2.用户线缆测试不合格项排列表,见表2。
3.用户线缆测试不合格项排列图,如图4所示。
4.累计频率0~80%为主要原因。即线序有误和端头制作不良。改进措施:做好培训,按规范操作,及时查对。
转载请注明原文地址:https://tihaiku.com/jzgc/164733.html
本试题收录于:
一建通信与广电工程实务题库一级建造师分类
一建通信与广电工程实务
一级建造师
相关试题推荐
采用工程总承包方式发包的工程,其工程总承包管理费应从()中支出。A.建设管理费
编制设计概算时,国产标准设备的原价一般选用()。A.不含备件的出厂价 B.设备
企业所使用的设备在使用一段时间后会发生运行故障,经修理后又可继续使用,这种修理属
对一些关键设备、重要装置、引进工程图纸不全、难以核算的较大投资设计概算进行审查宜
通常优先考虑更新的设备是()。A.设备损耗严重,大修后性能、精度仍不能满足规定工
某项目拟从国外进口一套设备,重量1000吨,装运港船上交货价为300万美元,国际
审查设计概算时,对一些关键设备和设施、重要装置、引进工程图纸不全、难以核算的较大
按人民币计算,某进口设备离岸价为1200万元,到岸价为1250万元,银行
某建设工程项目需要从国外进口设备,应计入进口设备运杂费的有()。A.仓库保管费
由于不可抗力致使合同无法履行解除合同的,发包人应向承包人支付的金额不包括()。A
随机试题
Thecauseofworkholismistheperceptionthat_______________________(通过长时间地工作
下列属于集中式和环状放射式路网布局的是( )。
风险限额管理不包括()环节。A.风险限额设定 B.风险限额监测 C.超限额
免疫系统的组成是A、中枢免疫器官和外周免疫器官 B、中枢免疫器官、免疫细胞和黏
根据《上市公司收购管理办法》,投资者通过行使表决权能够决定一个上市公司董事会(
关于债券和股票相同点的说法错误的是()。A、都属于有价证券 B、权利相同
在电缆通道、夹层内使用的临时电源应满足绝缘、防火、防潮要求,并配置漏电保护器。
属于上市后研究工作,应遵循GCP规范的是A.Ⅳ期临床试验 B.Ⅰ期临床试验
在实际工作中,往往从效益后评价、过程后评价两个方面对工程项目进行后评价。下面属于
A.肩关节脱位 B.肘关节脱位 C.髋关节后脱位 D.髋关节前脱位 E.
最新回复
(
0
)
