某DWDM传输设备安装工程由甲、乙、丙、丁四个站组成,其中甲站、丁站为终端站,乙

admin2022-08-02  27

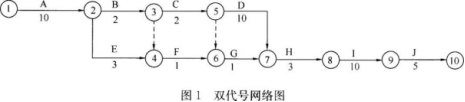

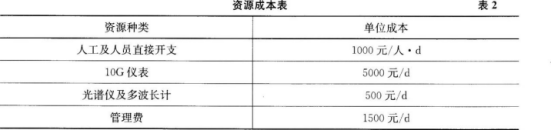

问题 某DWDM传输设备安装工程由甲、乙、丙、丁四个站组成,其中甲站、丁站为终端站,乙站、丙站为光放站。本工程新建一套公务系统、一套网管系统,施工单位承包方式为包工不包料。项目经理对工程进行工作分解后,根据工程量列出了工作的持续时间,所需主要资源以及工作的工艺关系,见表1。本工程的资源配置为:最多能投入6人、各种仪表1套,工程计划工期42 d。据此,项目经理经安排后绘出了双代号网络图,如图1所示。施工单位的资源成本,见表2(其他成本不计)。本工程在实施过程中发生了如下事件:?事件1:由于设计单位疏忽,工程中发现甲站走线位置与机房实际情况不符,修改设计造成甲站安装增加了4人/d的工作量。事件2:丁站本机测试时发现一块光波长转换器机盘的发光功率不合格,需要厂家更换,停工5d。事件3:在整理竣工资料期间,由于施工人员参加职称考试,造成工期延误2d。【问题】?1.根据图中的安排分别计算人工及人员直接开支成本、仪表成本、管理成本和总计划成本。2.利用改变工作之间组织关系的方法对图中的安排进行工期优化,绘出优化后的双代号网络图并用双箭线标出关键路径,计算优化后的工期。3.分别指出本工程中的三个事件是否可以向建设单位提出索赔要求?简要说明理由并计算本工程可索赔的工期。4.本工程的系统测试项目包括哪些?

选项

答案

解析 1.人工及人员直接开支成本=(4×1O+2×4+2×4+10×4+3×2+1×2+1×2+3×2+10×2+5×2)×1000=142000元 仪表成本=(3+3+10)×5000+(3+1+1+3+10)×500=89000元 管理成本=42×1500=63000元 总计划成本=142000+89000+63000=294000元 2.优化后的双代号网络图,如图3所示。本工程优化后的计算工期为40d。 3.事件1可以向建设单位提出索赔要求,因为是设计单位的原因。 事件2可以向建设单位提出索赔要求,因为是设备厂商的原因。 事件3不可以向建设单位提出索赔要求,因为是施工单位自身的原因。 本工程可以索赔的工期为:1+5=6d。 4.系统测试项目包括:(1)系统误码测试;(2)系统输出抖动测试;(3)信噪比测试;(4)公务功能测试;(5)网管功能测试。
