某传输网工程由光缆线路工程和设备安装工程两部分组成,线路部分包括直埋、架空、管道

admin2022-08-02  42

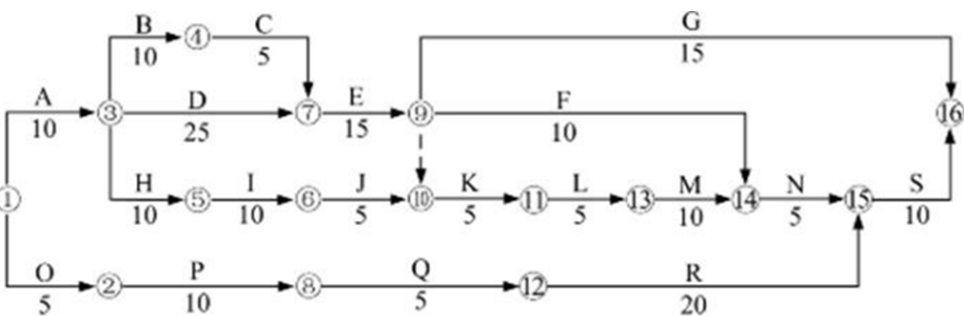

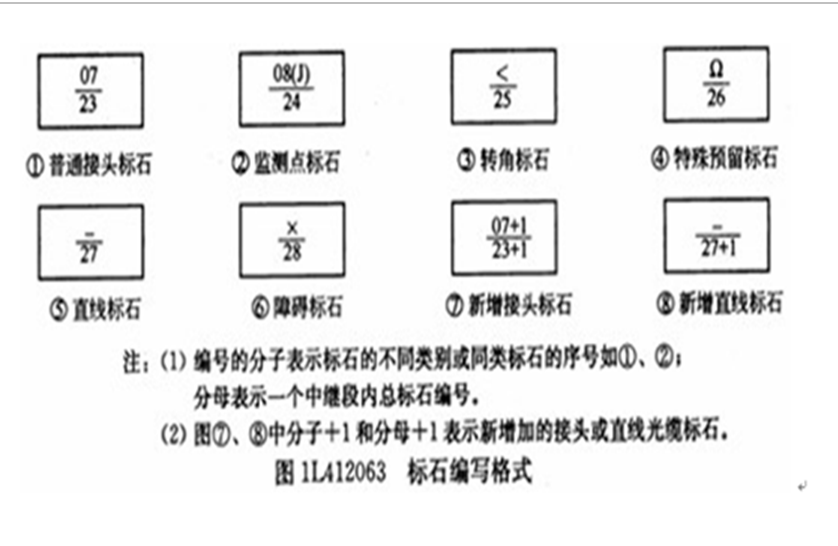

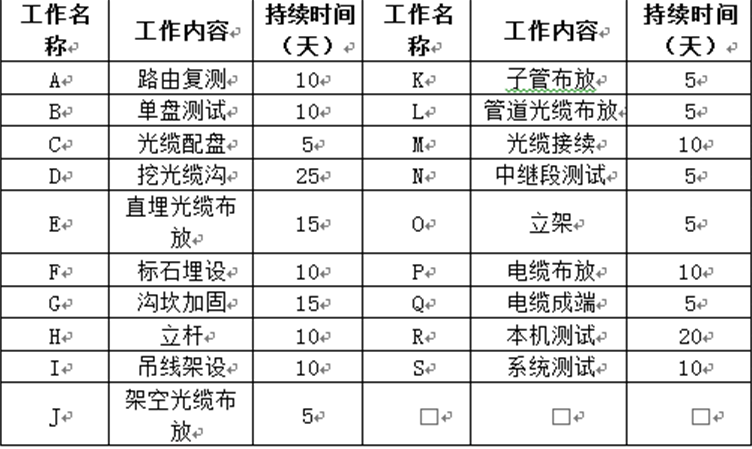

问题 某传输网工程由光缆线路工程和设备安装工程两部分组成,线路部分包括直埋、架空、管道光缆,其中直埋光缆线路与季节性河流交越(其中施工时为无水季);设备安装工程主要安装DWMW设备。合同约定:建设单位负责采购钢绞线、光缆和设备,办理过河手续及赔补费用。施工单位负责采购子管,水泥和砂石;工期90天。施工单位提交的初步施工进度网络计划得到建设单位的批准,如图所示:施工过程中发生了如下事件:事件一:开工后建设单位办理过河手续时,水利部门要求另选过河点。施工单位配合选址20个工日,人员误工40个工日。根据新的实施方案,施工单位增加费用7万元,本事件造成挖沟进度延迟7天;坡坎加固时间增加3天。  事件二:钢绞线镀锌不合格,需重新采购,误工30个工日,进度延迟5天  事件三:塑料子管壁厚不合格,需要更换,误工20个工日,进度延迟2天。  事件四:光纤切割刀损坏,影响接续,误工10个工日,进度延迟2天  事件五:部分坡坎强度不达标,需重新加固,增加40个工日,增加材料费9000元,进度延迟4天。事件六:施工单位增加了系统测试的人员和仪表,使测试工作提前5天完成问题:1、按最初计划,计算工期并列出关键工作。2、针对上述事件,分别回答施工单位是否能向建设单位提出索赔并说明理由。3、施工单位的补偿工期是多少天?计算最终工期比计划工期提前或者延后多少天?4、假定人工费综合工日单价为100元/日,误工费为50元/日,计算在工程结算时施工单位可得到的补偿费用。6、测试OUT指标,接受机的灵敏度的测试、最小边模抑制比、最大-20DB带宽分别需要的哪些仪表?

选项

答案

解析 1、答:计算工期:10+25+15+5+5+10+5+10=85关键工作有:A、D、E、K、L、M、N、S【解析】1L420040通信与广电工程项目施工进度控制P223详见项目管理教程2、答:事件1:可以提出费用索赔和工期索赔理由:因为变更过河方案办理过河手续是建设单位应该承担的责任;施工单位配合选择和人员误工损失应由建设单位承担;挖沟工作是关键工作,延误7天致总工期超出7天;但沟坎加固工作延长3天,未超过其总时差10天,不影响工期事件2:可以提出费用索赔,但不能提出工期索赔理由:钢绞线镀锌不合格是建设单位应该承担责任,但延误5天未超过总时差15天。事件3:不可以提出费用索赔和工期索赔理由:不可以提出费用索赔和工期索赔理由:塑料子管壁厚不合格是施工单位应该承担的责任事件4:不可以提出费用索赔和工期索赔理由:光纤切割刀损坏是施工单位应该承担的责任事件5:不可以提出费用索赔和工期索赔理由:坡坎强度不合格是施工单位应承担的责任事件6:不可以提出费用索赔和工期索赔理由:施工单位加快施工进度是施工单位应承担的责任【解析】1L420100通信与广电工程合同管理P316建设工程索赔成立的条件及应具备的理由3、答:可得到工期补偿7天实际工期与计划工期差:-7-2-2+5=-6;即最终工期比计划工期拖后6天【解析】1L420040通信与广电工程项目施工进度控制P238进度偏差分析三步曲4、事件一:20*100+40*50+70000=74000元事件二:30*50=1500元事件三:0元事件四:0元事件五:0元事件六:0元合计:74000+1500=75500元【解析】1L420110通信建设工程造价管理P334工程竣工价款结算5、【解析】1L412060通信线路施工技术P1506、答:接受机的灵敏度的测试:SDH传输分析仪、光功率计、可调光衰耗器最小边模抑制比、最大-20DB带宽分别所需要的仪表:光谱分析仪。【解析】1L412020传输和交换系统的测试P121光接收机灵敏度和最小过载光功率:SDH传输分析仪、可衰耗器及光功率计P122最小边模抑制比光谱分析仪最大-20DB带宽光谱分析仪
转载请注明原文地址:https://tihaiku.com/jzgc/163756.html

最新回复(0)
