背景资料:某施工单位承接了一项移动通信基站设备安装工程,主要包括传输设备、电源设

admin2022-08-02  40

问题 背景资料:某施工单位承接了一项移动通信基站设备安装工程,主要包括传输设备、电源设备、基站设备及天馈线系统的安装、测试和开通;基站地网及市电引入工程的施工任务由建设单位单独分包。 施工期间,正值夏季多雨季节,对工程进度影响较大,加之运营需要,建设单位要求施工单位采取有效措施加快施工进度,并提出了两项具体要求: 1、对于已完成安装的基站,提前加电开通,尽快验收交付投产; 2、对于地网、市电引入未完工的基站,先安装设备,待地网、市电引入工程完成后,立即加电开通。施工单位增派人员,加快了设备安装进度,在专项质量检查中,检查组发现基站天馈线驻波比不合格的数目偏高,要求项目部进行分析并及时整改。 问题: 1.指出本工程中天线和馈线安装的质量控制点。 2.针对建设单位的第一项要求,施工单位应如何做? 3.建设单位的第二项要求是否妥当。说明理由。 4.用因果分析图法分析电压驻波比不合格的可能原因。

选项

答案

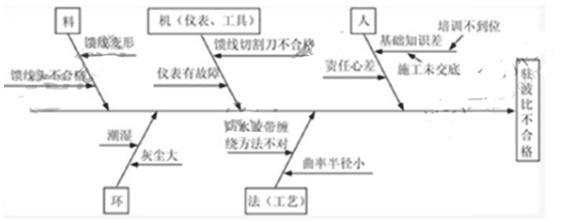

解析 1.【答案】天线安装的质量控制点: (1)天线的安装位置及加固方式; (2)天线的方位角及俯仰角; (3)天线的防雷保护; (4)天线间距。 馈线安装的质量控制点: (1)馈线防水弯曲率半径; (2)馈线的损耗与驻波比; (3)馈线的防雷接地。 2.【答案】施工单位可以把建设单位第一项要求作为工程的部分验收。在进行通信工程的部分验收时,施工单位应做好下列工作: (1)在部分验收前将已完成的部分基站的资料编制好,提交建设单位和监理工程师审核。 (2)部分工程资料经审核通过后,方可进行部分验收。 (3)建设单位、监理单位、施工单位共同进行部分验收。 (4)对于验收中发现的问题,应该按要求进行整改,整改完成后,由建设单位和监理工程师进行复验。 (5)复验合格后,工程才能投入使用。 3.【答案】建设单位的第二项要求不妥;施工单位应该拒绝,其理由如下: (1)由于接地网未做,系统未接地,不能安装天馈线及设备,否则遇到雷击时,无法迅速泄放雷电引起的强电流,容易造成人身及设备雷击触电危险。(2)市电引入未完工,安装的设备无法进行加电本机测试,而直接进行系统测试,不符合设备安装施工程序。4.
转载请注明原文地址:https://tihaiku.com/jzgc/163681.html

最新回复(0)
