首页
登录
建筑工程
1.背景 某项目经理部负责某本地网直埋光缆线路环网工程的施工,合同规定采用包
1.背景 某项目经理部负责某本地网直埋光缆线路环网工程的施工,合同规定采用包
admin
2022-08-02
33
问题
1.背景 某项目经理部负责某本地网直埋光缆线路环网工程的施工,合同规定采用包工不包料的方式承包,工程的路由报建工作已由建设单位完成,工程定于4月15日开工,工期37天。工程包括三个中继段,A中继段长50km,B中继段长60km,C中继段长70km,三个中继段首尾相连构成一个环形网结构。 项目经理部将三个中继段均分为两个作业组进行流水作业;每个中继段的作业组中,1组负责挖沟及障碍处理,2组负责放缆、回填及标石的埋设,各组的日进度均为2km;三个中继段的路由复测工作分别由TA、TB、TC三个作业组完成。光缆盘长为标准盘长2km。由于施工单位只能为项目经理部配备一套测试仪表及一台熔接设备,因此项目经理部安排三个中继段的接续测试工作均由D组负责完成。各中继段的竣工资料整理工作包含在施工过程中完成,不再单独安排时间编制。各组的工作量、完成时间以及需完成的工作见下表。1.背景 某项目经理部负责某本地网直埋光缆线路环网工程的施工,合同规定采用包工不包料的方式承包,工程的路由报建工作已由建设单位完成,工程定于4月15日开工,工期37天。工程包括三个中继段,A中继段长50km,B中继段长60km,C中继段长70km,三个中继段首尾相连构成一个环形网结构。 项目经理部将三个中继段均分为两个作业组进行流水作业;每个中继段的作业组中,1组负责挖沟及障碍处理,2组负责放缆、回填及标石的埋设,各组的日进度均为2km;三个中继段的路由复测工作分别由TA、TB、TC三个作业组完成。光缆盘长为标准盘长2km。由于施工单位只能为项目经理部配备一套测试仪表及一台熔接设备,因此项目经理部安排三个中继段的接续测试工作均由D组负责完成。各中继段的竣工资料整理工作包含在施工过程中完成,不再单独安排时间编制。各组的工作量、完成时间以及需完成的工作见下表。

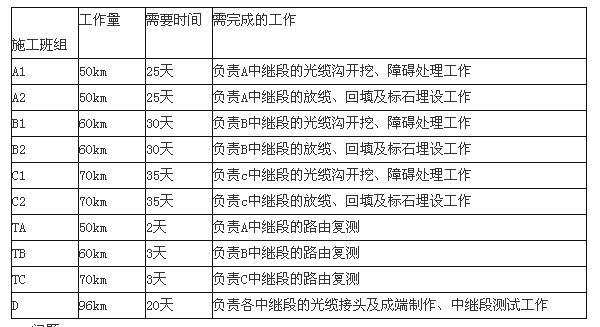

施工班组工作量需要时间需完成的工作A150km25天负责A中继段的光缆沟开挖、障碍处理工作A250km25天负责A中继段的放缆、回填及标石埋设工作B160km30天负责B中继段的光缆沟开挖、障碍处理工作B260km30天负责B中继段的放缆、回填及标石埋设工作C170km35天负责c中继段的光缆沟开挖、障碍处理工作C270km35天负责c中继段的放缆、回填及标石埋设工作TA50km2天负责A中继段的路由复测TB60km3天负责B中继段的路由复测TC70km3天负责C中继段的路由复测D96km20天负责各中继段的光缆接头及成端制作、中继段测试工作2.问题 (1)本工程的各项主要工作的顺序应如何排列? (2)说明光缆接头和成端制作两项工作的先后顺序。 (3)说明本工程中项目经理部的工作分解步骤。 (4)本工程项目经理部采用流水作业法是否合适?说明流水作业应具备的条件。 (5)在考虑工序搭接的情况下,如果要求工期最短(时间按整天考虑)、费用最低,请绘制本工程包含放缆回填及埋设标石、路由复测、接续及测试、挖沟及障碍处理的横道图。 (6)如果时间按整天考虑,各中继段的作业组正常施工,在考虑流水作业的情况下,针对A中继段画出双代号网络图(假设A中继段光缆接续测试需要6天)。 (7)影响本工程进度的因素可能有哪些? (8)在施工过程中,项目经理部应如何控制工程进度? (9)如果进度延误,项目经理部应如何对工程进度进行调整?
选项
答案
解析

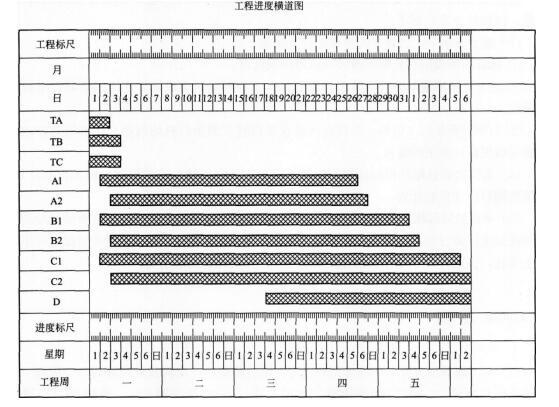

(1)本工程各项主要工作的排列顺序为:路由复测——挖沟及处理障碍——放缆——回填及标石埋设——接续(光缆接续、成端制作)——中继段测试——整理(汇总)竣工资料。 (2)对于光缆接头及成端制作,按照不同的施工条件、不同的监测方式,可以将接头制作放在前边,也可以将成端制作放在前边。如果ODF架已经安装完毕、局端光缆已经敷设完成时,可先进行成端制作,然后采用单向法对光缆接头进行监测,此时也可以采用双向法对每个光缆接头进行双向监测。当局端光缆不具备施工条件时,只能先进行光缆接头制作,采用双向监测法监测,最后待具备条件时再完成光缆成端制作工作。 (3)项目经理部首先将此工程分解为三个中继段,然后将每个中继段的工作进一步分解为路由复测、挖沟及处理障碍、放缆回填及标石埋设、光缆接续及全程测试等项工作。 (4)本工程项目经理部采用流水作业法合适。采用流水作业法的条件是: ①可以把工程的施工分为若干个过程,每个过程分别由固定的作业队负责完成。 ②可以把工程划分为劳动量大致相等的施工段(也称流水段)。 ③各作业段施工持续的时间相近。 ④各作业队按一定的施工工艺要求配备必要的施工资源,依次性地、连续性地由一个施工段转移到另一个施工段,反复地完成同类工作。 ⑤各作业队完成各施工过程的时间可以适当地搭接起来。 (5)在考虑工序搭接的情况下,要求工期最短(时间按整天考虑)、费用最低,绘制的本工程包含路由复测、挖沟及障碍处理、放缆回填及埋设标石、接续及测试的横道图如下:

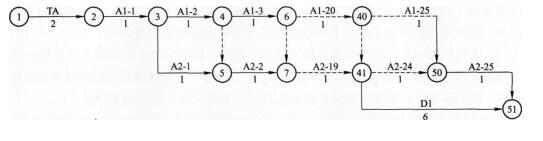

(6)如果时间按整天考虑,各中继段的作业组正常施工,在考虑流水作业的情况下,A组的工作可以分解为A1-n(A中继段第一作业组第n天的工作)、A2-n(A中继段第二作业组第n天的工作);当A中继段光缆接续、测试需要的时间D1=6天时,A中继段的双代号网络图如下图:
(7)影响本工程进度的可能因素有外部因素和施工单位的内部影响因素。 ①外部因素有:建设单位的配套机房未建好;材料不能按时到货或到货材料有质量问题;施工单位得不到急需的建设资金;建设单位不能及时提供满足要求的施工图设计;政府的重要会议、大型活动、重要节假日禁止施工;交通不便;当地居民阻止施工等。 ②施工单位的内部影响因素有:对突发情况应对不力;为工程配备的熔接设备和仪表不能满足工程的需要;投入的技术力量不能满足工程需要,如光缆接续人员技术不熟,生手太多;施工过程中,因质量问题造成大量返工;施工现场资金紧缺;施工过程中发生安全事故等。 (8)项目经理部在进行进度控制时,应按照事前、事中、事后的过程方法工作。项目经理部应在施工准备阶段编制出工程项目进度计划。在施工过程中应将此计划落实下去,要求现场作业班组按照此计划安排施工;施工过程中,项目经理部还应对工程进度实行动态控制,检查实际进度与计划进度的偏差,发现偏差应及时分析原因,采取相应的纠正措施,保证工程项目在合同规定的工期内完成。 (9)如果施工进度延误,项目经理部应通过分析延误进度的原因,找出调整进度的方法。在调整进度时,可考虑下列方法,调整进度偏差时还应考虑调整成本: ①及时消除影响进度的因素 ②增加施工人员或延长施工人员的劳动时间 ③增加施工机具、设备、仪表或倒班作业 ④改变某些工作间的逻辑关系 ⑤缩短某些工作的持续时间
转载请注明原文地址:https://tihaiku.com/jzgc/163648.html
本试题收录于:
一建通信与广电工程实务题库一级建造师分类
一建通信与广电工程实务
一级建造师
相关试题推荐
(2016年真题)施工企业发生的期间费用中,应计入财务费用的是()。A.企业财
(2015年真题)四个互斥性施工方案的功能系数和成本系数如下表。从价值工程角度最
(2017年真题)在产品价值工程工作程序中功能定义和功能整理工作的目的是()。
(2019年真题)价值工程分析中,将功能按用户的需求分类,有必要功能和不必要功能
(2019年真题)下列成本费用项目中,属于经营成本的有()。A.折旧费 B.
(2013年真题)某项目采用净现值作为分析指标进行敏感性分析,有关资料见下表。则
(2019年真题)国际工程投标中,投标人在投标截止日前一天发现招标工程量清单中某
(2019年真题)按照单位工程量和劳动定额中的时间定额计算出的基本用工数量为1
(2012年真题)编制和应用施工定额之所以有利于推广先进技术是因为()。A.施
(2016年真题)施工企业可以直接用来编制施工作业计划,签发施工任务单的定额是(
随机试题
Conversation[img]2012q1/ct_etoefm_etoeflistz_0166_20121[/img][br]Howdoesthe
Participantobservationalsoreflectsanthropology’sdualnatureasbothas
Retrofittinghousestouselessenergys
某种股票的期望收益率为8%,其标准差为5%,风险价值系数为10%,则该股票的风险
若一个叶子结点是某二叉树的中序遍历序列的最后一个结点,则它必是该二叉树的先序遍历
随着现代信息技术的快速发展,( )已成为房地产经纪机构搜集和发布房源信息的重要
患者,女,40岁,毛绒玩具车间工人,有哮喘史5年。防止哮喘发作最有效的方法是(
关于商业银行基金托管业务,下列说法正确的是()。 A.商业银行不能托管
注册会计师在审计工作中遇到下列重大困难,其中不需要与治理层进行沟通的是()
(2019年真题)关于装配式工程钢筋套筒灌浆作业的做法,正确的是()。A.每
最新回复
(
0
)
