【背景资料】 某矿主井井筒直径为7.5m,设计深度为830m;副井直径为8.0
【背景资料】 某矿主井井筒直径为7.5m,设计深度为830m;副井直径为8.0
admin
2022-08-02
27
问题
【背景资料】某矿主井井筒直径为7.5m,设计深度为830m;副井直径为8.0m,设计深度为865m,井筒涌水量50m3/h。主井采用混凝土井塔结构,副井采用永久井架进行施工。其施工设备选型见表1:

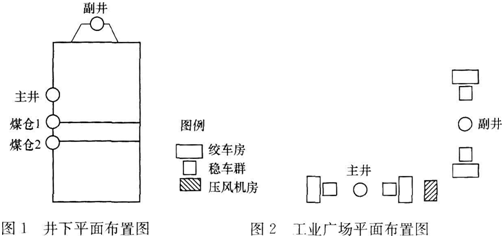

矿区平面布置图如图1、图2所示:
临时炸药库位于井田外1.5km处的派出所隔壁,并安装了视频监控及防火、防盗系统。【问题】1.设备选型有哪些不妥?如何调整?2.工业广场的平面布置有哪些不合理之处?该如何调整?3.主井、副井开工顺序如何确定?说明理由。4.副井采用永久井架施工,具有哪些特点?
选项
答案
解析
1.根据井筒直径、深度,及选用的设备的参数,抓斗机及吊桶的选型不能满足综合机械化施工配套作业线的需要。同时,由于井筒较深,吊桶还要肩负出矸任务,选用风动潜水泵+吊桶排水不合理。 调整方案:
(1)宜选用0.6m3以上斗容的抓岩机。
(2)建议主提选用5m3吊桶。副体选用3m3吊桶。
(3)排水宜选用二级排水。其中一级排水采用风动潜水泵进行排水,二级排水采用安装在吊盘上的卧泵配合专用排水管路进行排水。
2.压风机房位置布置不合理。因为压风机房应尽量靠近主要负荷地,以减少管路和压风损失。压风机房应布置在广场主导风向的上风位置,风包(压气贮气罐)应布置在室外的荫凉、通风处。本案例中,压风机房应布置在井口附近,超过50m为好。应远离办公楼、绞车房等建筑物。且应布置在广场主导风向的上风侧。临时炸药库位置布置不合理。地面临时炸药库要设置在远离村镇和居住区,与周围建筑物、道路、输电线路等安全距离应符合国家有关规定。
3.采用主井先开工,副井后开工的顺序。因为采用主井先开工、副井后开工的顺序,并且主井井筒一次到底、预留箕斗装载硐室,采用平行交叉施工的方案,对缩短建井总工期比较有利。在一般情况下,主井井筒比副井深,又有箕斗装载硐室,施工要占一定工期。所以,主井提前开工有利于提前改装临时罐笼,加大提升能力,尽快形成井下巷道快速开拓的条件,可以缩短主副井交替装备的工期(先临时改装主井提升,然后再进行副井永久提升装备)。
4.如果副井利用永久井架优点是可节省临时井架的使用费,利用永久井架可在井筒施工结束后加快副井的改装速度,缩短建井工期;缺点是提前使用副井井架会增加前期投资,另外会给井筒施工设备布置带来不便。
转载请注明原文地址:https://tihaiku.com/jzgc/161913.html
本试题收录于:
一建矿业工程实务题库一级建造师分类
一建矿业工程实务
一级建造师
相关试题推荐
编制建设工程项目设计概算时,在收集原始资料后应进行的工作:①确定有关数据;②单位
根据专业人员的实际工作经验,参考有关定额资料,对施工管理组织和现场技术条件进行调
采用概算指标法编制某单位建筑工程概算应满足的条件有()。A.初步设计深度不够
价值工程所需的下列信息资料中,属于用户方面的信息资料是()。A.使用产品的目的
某拟建工程初步设计已达到必要的深度,能够据此计算出扩大分项工程的工程量,则能较为
某建设项目年设计生产能力10万台,单位产品变动成本为单位产品售价的55%,
某施工企业投标报价时确定企业管理费费率以人工费为基础计算,据统计资料,该施工企业
对于一般工业与民用建筑工程,在设计概算的编制过程中,如果不编制总概算,工程建设其
某项目年设计生产能力8万台,年固定成本为1000万元,预计产品单台售价为
某技术方案年设计生产能力8万台,年固定成本1000万元,预计产品单台售价500元
随机试题
[originaltext]Thisistoday’ssportsnews.Intheworldoftennis,the
In1945leadersfrom51countriesmetinSanFrancisco,California,andorga
在以下类型的组织结构中,项目经理权力相对较大的是( )组织。A.职能型 B.
下列有关于腹式呼吸的描述哪一个是正确的:()A.男性以腹式呼吸为主 B.小
一家日本出口商向美国进口商出口了一批货物,预计3个月后收到1000万美元的货款,
古人记月除常用的序数法外,还以物候的特点来命名,或以孟、仲、季来命名每季的三个月
A. B. C. D.
1.城市规划研究城市的未来发展、城市的合理布局和安排城市各项工程建设的综合布署,
共用题干 一般资料:求助者,女性,36岁,博士,研究员。案例介绍:求助者。留学
按工作可靠性由高到低的次序排列下列()方式正确。A.双母线>单母线>单母分段
最新回复
(
0
)
