问题 1.该矿井建设总工期可以采用什么方法进行推算? 2.该矿并建井工期和总
问题 1.该矿井建设总工期可以采用什么方法进行推算? 2.该矿并建井工期和总
admin
2022-08-02
89
问题
问题1.该矿井建设总工期可以采用什么方法进行推算?2.该矿并建井工期和总工期分别是多少?3.若副井比主井提前结束到底,请预测一下该矿井建井工期。
选项
答案
解析

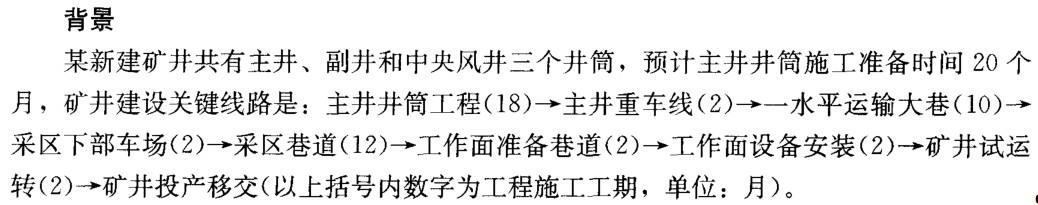

1.矿井建设工期一般由井巷工程关键线路的施工期计算确定,也可根据与井巷工程密切关联的土建和机电安装工程施工期推算,或按主要生产设备定货、到货和安装的时间来进行推算。随着技术和管理方法的进步,在工程实施中关键线路会发生转移,或遇有一些特殊情况,如复杂大型设备的增加,井塔施工占用较长工期等,这时实际工期的确定应根据具体情况考虑。本案例矿井建设总工期可以采用关键线路来进行推算。
2.总工期:
建井工期为: 18+2+10+2+12+2+2+2 = 50 月
建井总工期分别是: 20 + 50 = 70月
3.若副井比主井提前结束到底,这时可能出现的情况较多:
1)主井施工进度正常,矿井建设的关键线路不变,这时矿井建设的工期不会发生变化。副井提前到底可提前进行主副井贯通工程施工工作,可加快井底车场巷道与碉室施工进度。
2)主井施工进度拖延,矿井建设的关键线路不变,这时矿井建设的工期会发生拖延。副井到底不会耽误井底车场巷道与硐室的施工进度。
3)副井比计划工期提前较多,在完成主副井贯通工程施工后主井仍没有到底时,这时可提前安排原关键线路上主井重车线工程施工,争取因为副井赢得的时间,推进井下巷道施工。因为是单井筒担负井下施工,因此受运输能力、通风条件等因素的限制。
转载请注明原文地址:https://tihaiku.com/jzgc/160619.html
本试题收录于:
一建矿业工程实务题库一级建造师分类
一建矿业工程实务
一级建造师
相关试题推荐
下列不属于确定现金持有量的方法的是()。A、成本分析模式 B、周转期模式
对于不同类型的存货,应采取不同的管理方法,认真规划经济批量将存货安全储备量保持低
以下哪项不是建设投资的静态投资部分()。A、建筑安装工程费 B、建设期利息
某建设工程公司为筹集资金,于2007年1月1日发行了公司债券,2009年12月3
比率分析法是通过计算各种比率来确定经济活动变动程度的分析方法,常用的比率主要有(
工程成本核算的角度,属于工程直接费用机械使用费的有()。A.建设工程中自有
根据《建设工程工程量清单计价规范》,投标人按照招标工程量清单填报投标价格时,必须
根据《建设工程工程量清单计价规范》,工程量清单计价的某分部分项工程综合单价为50
某建设项目的建筑面积为10000㎡,按类似工程概算指标计算的一般土建工程单位概算
根据《建设工程工程量清单计价规范》,关于招标工程量清单中项目特征的说法,正确的有
随机试题
江恩把()因素作为交易的最重要因素。A、时间B、价格C、形态D、走势A江恩把时间因素作为交易的最重要因素。故此题选A。
下列各项中,免征资源税的是()。A、稠油 B、高凝油 C、高含硫天然气
确诊伤寒的主要手段是A.粪便镜检 B.血涂片 C.临床表现 D.肥达反应
所有在中国境内注册的证券公司,应当按其营业收人的( )缴纳证券投资者保护基金。
原位癌是指A:早期癌 B:原发癌 C:癌前病变 D:未发生转移的癌 E:
患者,男性,68岁。摔倒后出现右髋部疼痛,不能站起行走。体检:右髋部压痛、肿胀、
该省从2010年至2013年GDP增长最快的一年是:() A.2010年
劳动合同除前款规定的必备条款外,还可以约定()。A.试用期 B.培训 C.保
项目评估质量控制的重点表现在()。A.配置人力资源 B.收集待评材料
工业生产过程中,存在多种引起火灾和和爆作的点大源,如明火、化学受应热、静电放电火
最新回复
(
0
)
