某沿海港口15万吨级内航道疏浚工程,设计挖槽长度为5.5km,底宽为220m,底

admin2022-08-02  33

问题 某沿海港口15万吨级内航道疏浚工程,设计挖槽长度为5.5km,底宽为220m,底标高为-16.0m(当地理论深度基准面,下同),设计边坡坡比为1:5,内航道疏浚前平均标高为-10.8m。 本工程选用大型绞吸挖泥船配接力泵船将疏浚土吹填到港区后方吹填区,平均吹距为6.5km, 疏浚土质自上而下分别为淤泥、淤泥质黏土和黏土。 本工程港区后方吹填区面积为1.7km2,围堰总长为3.9km,为临时工程。地基为淤泥,泥面平均标高为-5.0m,围堰采用斜坡式抛石结构,顶宽为3.5m,顶高程为6.5m,外坡设计坡比为1:2,内坡为1:1.5,内侧铺设200mm厚二片石垫层,再铺设450g/m2无纺土工布倒滤层。围堰地基采用抛填1.0m厚砂垫层,打设塑料排水板(间距为1.2m,底标高为-14.5~-15.0m),铺设二层高强复合土工软体排的处理方式,其上抛填300mm厚碎石垫层。问题1.疏浚工程采用实测下方进行土方计量时,应分别计算哪些工程量2.根据《疏浚不吹填工程施工规范》JTS 207—2012,本工程计算超宽值和计算超深值各为多少绘制本工程疏浚工程量计算断面示意图,幵标注出相应的参数。3.绘制本工程围堰施工流程图。4.根据《水运工程质量检验标准》JTS 257—2008 规定,写出本疏浚工程交工验收时应提交的单位工程质量控制资料,单位工程安全和功能检验资料。

选项

答案

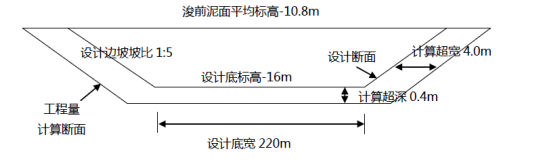

解析 1.设计断面工程量、计算超深不计算超宽工程量、根据自然条件不施工工期计入的施工期回淤工程量。2.大型绞吸挖泥船,船舶装机总功率 10000kW≤N小于20000kW;计算超宽值为4.0m,计算超深值为 0.40m。疏浚工程量计算断面示意图为:3.围堰施工流程图为:抛填1.0m厚砂垫层→打设塑料排水板→铺设二层高强复吅土工软体排→抛填300mm厚碎石垫层→围堰堤身抛石→内侧铺设200mm厚二片石垫层→铺设450g/m2无纺土工布倒滤层。4.应提交的单位工程质量控制资料有:测量控制点验收记录、疏浚竣工测量技术报告、吹填竣工测量技术报告、吹填土质检验资料、单位工程质量检验记录。应提交的单位工程安全和功能检验资料有:疏浚工程竣工断面及水深图、吹填工程竣工地形测量图。
转载请注明原文地址:https://tihaiku.com/jzgc/160416.html

最新回复(0)
