某吹填工程,吹填区面积为2.5km2、吹填工程量为2000万m3,采用装有钢桩与

admin2022-08-02  49

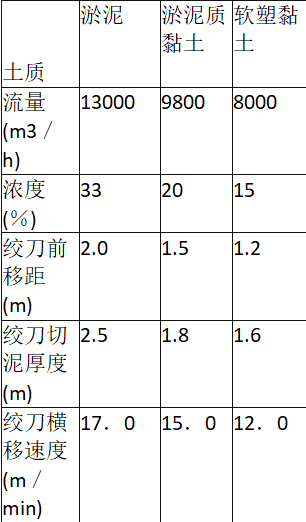

问题 某吹填工程,吹填区面积为2.5km2、吹填工程量为2000万m3,采用装有钢桩与三缆定位设备的大型绞吸挖泥船直接吹填的方式施工。取土区土质自上而下分别为淤泥、淤泥质黏土、软塑黏土。吹填完成并经浅层处理后,采用真空预压法对吹填区进行加固。施工期间挖泥船施工参数如下表所示。 施工期间挖泥船施工参数?问题1.本工程挖泥船采用锚艇抛锚的“三缆横挖法”施工,简述其分条宽度确定原则。2.简述影响挖掘生产率的因素,并计算本工程挖掘淤泥质黏土时的绞刀挖掘系数。(计算结果保留小数点后2位)3.绘制真空预压法加固软基的施工工艺流程图。4.本工程真空预压期间应监测哪些主要项目?其沉降稳定标准的控制指标是多少?

选项

答案

解析 教材页码P188-P193试题难度:本题共被作答次1.本工程分条宽度确定原则为:(1)正常情况下分条的宽度以三缆柱中心到绞刀前端水平投影长度的1.1倍为宜;(2)坚硬土质或在高流速地区施工,分条的宽度适当缩小;(3)土质松软和顺流施工时,分条宽度适当放宽。【考点解析】掌握绞吸挖泥船采用锚艇抛锚的“三缆横挖法”施工时的分条宽度确定原则。2.影响挖掘生产率的因素主要有:挖掘的土质、绞刀功率、横移绞车功率。本工程挖掘淤泥质黏土时的绞刀挖掘系数为:【考点解析】掌握绞吸式挖泥船的挖掘生产率计算公式,以及根据给定的参数按要求推算出绞刀挖掘系数的方法。3.【考点解析】了解真空预压法施工的工艺流程,并能正确绘制流程图。4.应监测:真空度、沉降、位移、孔隙水压力。沉降稳定的控制指标是:实测地面沉降速率连续5~10d,平均沉降量小于或等于2mm/d。【考点解析】了解真空预压法在真空预压期间应该监测的主要项目,以及沉降稳定的控制指标值。
转载请注明原文地址:https://tihaiku.com/jzgc/160260.html

最新回复(0)
