某吹填工程,吹填区面积2.5km2、吹填工程量2000万m3,采用装有钢桩与三缆

admin2022-08-02  21

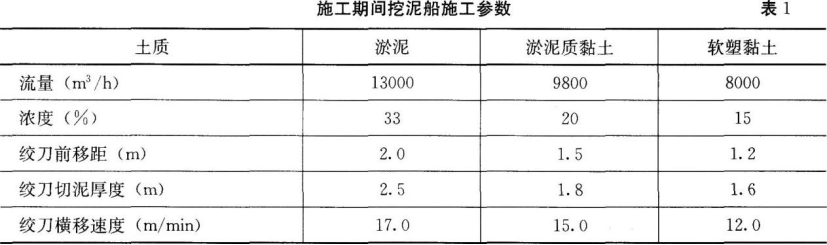

问题 某吹填工程,吹填区面积2.5km2、吹填工程量2000万m3,采用装有钢桩与三缆定位设备的大型绞吸挖泥船直接吹填的施工方式。取土区土质自上而下分别为淤泥、淤泥质黏土、软塑黏土。吹填完成并经浅层处理后,采用真空预压法对吹填区进行加固。施工期间挖泥船施工参数见表1。【问题】1.挖泥船采用三缆横挖法施工,其分条宽度如何确定2.简述影响挖掘生产率的因素,并计算本工程挖掘淤泥质黏土时的绞刀挖掘系数。(计算结果保留小数点后两位)3.绘制真空预压法的施工艺流程图。4.本工程真空预压期间应监测哪些主要项目其沉降稳定标准的控制指标是多少

选项

答案

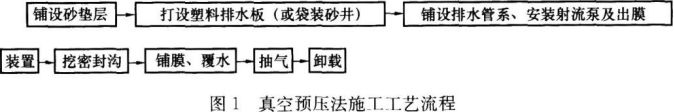

解析 1.挖泥船采用三缆横挖法施工时,其分条宽度: (1)以三缆柱中心到绞刀前段水平投影的长度的1.1倍;(2)坚硬土质或在高流速地区施工,分条的宽度适当缩小;(3)土质松软或顺流施工时,分条宽度适当放宽。2.影响挖掘生产率的因素主要有:挖掘的土质、绞刀功率、横移绞车功率。本工程挖掘淤泥质黏土时的绞刀挖掘系数为:3.真空预压法的施工工艺流程图,如图1所示。4.应监测:真空度、沉降、位移、孔隙水。实测地面沉降速率连续5d~10d,平均沉降量小于或等于2mm/d。
转载请注明原文地址:https://tihaiku.com/jzgc/159079.html

最新回复(0)
