某疏浚公司经过招投标成功承接某海港进港航道疏浚工程。该航道设计底标高-22.0m

admin2022-08-02  40

问题 某疏浚公司经过招投标成功承接某海港进港航道疏浚工程。该航道设计底标高-22.0m,设计底宽250m,设计边坡1:8,航道疏浚段长17km。疏浚土质为黏土,天然密度为1.84t/m3。当地海水天然密度为1.025t/m3。按照合同文件规定,疏浚土外抛到外海指定抛泥区,平均运距18km。施工开始前,施工单位和业主根据相同的航道浚前水深图计算出疏浚工程量,分别为1468.5万m3和1445.7万m3。施工单位选用带艏吹功能的舱容13000m3自航耙吸挖泥船进行挖、运、抛施工,在完成疏浚工程量550万m3时,业主要求将部分疏浚土吹填到港区指定吹填区,平均运距15km,吹距1.3~2.0km。挖泥船施工期间的主要施工参数为:轻、重载平均航速30km/h,挖泥装舱时间1.6h,泥舱装载土方量8000m3;施工中挖泥转头及上线时间0.15h,抛泥及抛泥时转头时间0.1h,吹泥的接卡、解离时间0.25h;挖泥时泥泵流量25200m3/h,吹泥时泥泵流量16200m3/h,吹泥时泥浆平均密度1.23t/m3。疏浚施工期间的时间利用率为70%。【问题】1.绘制自航耙吸挖泥船挖、运、吹施工工艺流程图。2.耙吸挖泥船波浪补偿器压力调节应考虑哪些因素如何根据土质情况调节波浪补偿器压力3.针对本工程疏浚土质,耙吸挖泥船应选用哪种类型耙头合理的挖泥对地航速应为多少4.分别计算本工程耙吸挖泥船外抛和吹填的月(按30d计)生产能力。(计算结果保留整数)5.根据《疏浚与吹填工程施工规范》JTS 207—2012的相关规定,计算确定本工程双方确认的疏浚工程量。

选项

答案

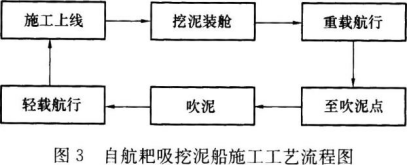

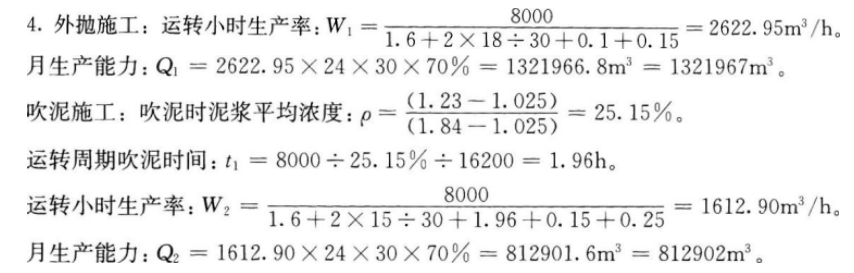

解析 1.自航耙吸挖泥船挖、运、吹施工工艺流程图如图3所示。2.耙吸挖泥船波浪补偿器压力调节应考虑:土质、挖深。对软土,应适当调高波浪补偿器的压力,使耙头对地压力减小;对密实的土应适当调低波浪补偿器的压力,使耙头对地压力加大。3.应选用:挖掘型耙头或主动挖掘型耙头。对地航速:3.0~4.0km。5.双方按浚前图计算的疏浚工程量的差值比例:(1468.5-1445.7)÷1468.5=1.55%<2%。疏浚工程量:(1468.5+1445.7)÷2=1457.1万m3。
