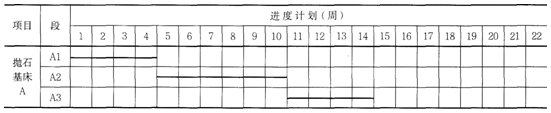

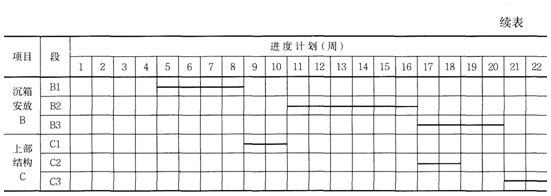

某重力式码头主体工程施工分3个流水段进行,段间、段内施工工艺互无干扰。抛石基床(

admin2022-08-02  35

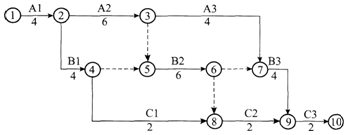

问题 某重力式码头主体工程施工分3个流水段进行,段间、段内施工工艺互无干扰。抛石基床(包括挖泥、抛石、整平)、沉箱安放(包括预制、出运、安装、箱内填料)、上部结构(包括沉箱封顶混凝土、胸墙及面层混凝土浇筑)分项工程各只有一个专业施工队施工。各分项工程所需工时如下表所列。施工进度计划网络图如下:问题: (1)根据表列项目与工时绘制施工进度计划横道图(按每项工作最早开始时间安排)。 (2)用结点和箭头连接的方式指出关键线路(例如①→②→③…)。 (3)C1工作因故耽误了3周,是否影响总工期?为什么?这时的总工期是多少?(4)B1工作因故耽误了3周,是否影响总工期?为什么?这时的总工期是多少?

选项

答案

解析 (1)(2)关键线路为:①→②→③→⑤→⑥→⑦→⑨→⑩(3)不影响总工期,因为C1工作有6周的时差可以机动使用。此时的总工期为22周。 (4)影响总工期,因B1工作只有2周的时差可以机动使用,总工期将延长1周,为23周。
转载请注明原文地址:https://tihaiku.com/jzgc/158862.html

最新回复(0)
