背景资料 某海港新建顺岸式码头长802m,宽40m。码头岸坡、港池及航道疏浚
背景资料 某海港新建顺岸式码头长802m,宽40m。码头岸坡、港池及航道疏浚
admin
2022-08-02
97
问题

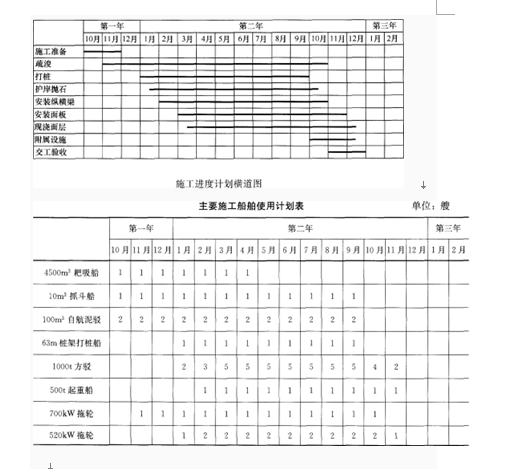

背景资料 某海港新建顺岸式码头长802m,宽40m。码头岸坡、港池及航道疏浚工程量160万m3。岸坡土质为淤泥质黏土,设计坡比1:4,坡面为块石护面。码头采用声1000mm PHC桩基础,现浇混凝土桩帽,上部结构为预制纵横梁及面板、现浇码头面层。本工程所有预制构件均由业主按需供应。 工程资料显示,本工程所在地每年6~9月为台风多发期,在该工程附近有一处防台锚地。本工程所用工程船舶自航2h、拖航3h可到达该锚地。经业主等单位批准的施工组织设计中,关于施工进度及主要船舶使用计划分别见下图、下表。所配拖轮均具有拖带大型船舶能力,每个拖轮一次只能拖带任何一艘非自航船舶,1000m3自航泥驳只具有拖带一艘1000t方驳的能力。本工程所配船舶设备运行正常,性能良好。
问题 1.在本工程防台预案中,有哪些船舶需到防台锚地避风?其中拖带船几艘?被拖带船几艘?怎样安排拖带与被拖带船舶较合理?拖带防台的最迟起航时间是多少? 2.在大型施工船舶拖航和调遣时,应由谁担任该船组的拖航总指挥?其职责是什么? 3.在台风威胁中项目经理部应做哪些防台工作? 4.项目经理部在编制防台预案中,针对本工程哪些工序应加强制定防台措施?
选项
答案
解析
1本工程在台风多发期内需要到防台锚地避风的船舶有10m3抓斗挖泥船、63m桩架打桩船、500t起重船各1艘,1000t方驳5艘,1000m3自航泥驳2艘,700kW拖轮1艘,520kW拖轮2艘,共13艘。 其中:被拖带工程船8艘。
拖轮和自航驳拖带船共5艘。
防台拖航安排是:700kW和2艘520kW拖轮共3艘拖轮首批分别拖带63m桩架打桩船、10m3抓斗挖泥船及500t起重船至锚地。到达锚地后,3艘拖轮即刻返航回工地,再拖带3艘1000t方驳至防台锚地。
拖轮拖航最迟时间安排在6级大风半径到达工地前13小时(3×2+2+5)起航。
安排2艘1000m3自航泥驳拖带2艘1000t方驳至防台锚地。
它们最迟起航时间为在6级大风半径到达工地前8小时(3+5)起航。
2.在大型施工船舶拖航和调遣时,应由主拖船船长担任该船组的拖航总指挥;负责拖航全程的管理指挥。
3.在台风威胁中,项目经理部应做的防台工作有:跟踪记录、标绘、分析台风动向;召开防台会议;部署防台工作;指定防台值班拖轮;向所辖船舶通报台风最新消息。
4.从本工程施工进度计划横道图中可知,本工程施工经历一个台风期是第二年6~9月,在此期间施工防台预案中应加强制定防台风措施的工序有护岸抛石、打桩施工、安装纵横梁、安装面板。
转载请注明原文地址:https://tihaiku.com/jzgc/158687.html
本试题收录于:
一建港口与航道工程实务题库一级建造师分类
一建港口与航道工程实务
一级建造师
相关试题推荐
施工过程中可以作为工程量计量依据的资料有( )。2017真题A、质量合格证书
下列资料中,属于编制招标工程量清单和招标控制价共同依据的有( )。2017真题A
某施工企业投标报价时确定企业管理费率以人工费为基础计算,据统计资料,该施工企业生
施工过程中,可以作为工程量计量依据的资料有()。A.质量合格证书 B.《
施工过程中,可以作为工程量计量依据的资料有( )。2016A、质量合格证书
某土方工程,招标工程质量清单中挖土方工程数量为3000㎡。投标人依据地质资料和施
编制建设工程项目设计概算时,在收集原始资料后应进行的工作有:①确定有关数据;②单
根据生产技术和施工组织条件,对施工过程中各工序采用一定的方法测出其工时消耗等资料
某企业2011年5月份甲种材料的实际费用与计划费用的有关资料如下表,材料费用的三
在现金流量表的正表和补充资料中,都有共同名称的项目“现金及等价物净增加额”,这两
随机试题
—Lookatthenotebelow.—Youwillhearanewresident’sinquiringaboutregulat
Ridingontheswings(秋千)andA(playing)withtheducksinthepondB(was)ourC
[originaltext]W:Hi,Tom.M:Hi,Kate.Ihaven’tseenyouforweeks.Wherehave
[originaltext]M:So,you’reanarchitect.W:Yes.M:Doyouworkforapublico
燕赵古称多感慨悲歌之士。董生举进士,连不得志于有司①,怀抱利器②,郁郁适兹土,吾
化学预防针对什么样的人群()A.患病人群 B.亚健康人群 C.有症状人
A.可杀灭一切微生物 B.消灭细菌繁殖体和亲脂类病毒 C.以上均是 D.以
证券金融公司根据()的决定设立。A.国务院 B.省级人民政府 C.
热射病最常见的护理问题是()。A.体液不足 B.意识模糊 C.四肢乏力
根据《招标投标法》规定,在工程建设招标投标过程中,开标的时间应在招标文件规定的(
最新回复
(
0
)
