背景资料 某航道局承担某港3 万吨级航道疏浚工程,采用1 艘4500m3 耙吸

admin2022-08-02  23

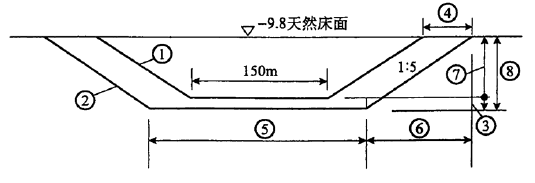

问题 背景资料某航道局承担某港3 万吨级航道疏浚工程,采用1 艘4500m3 耙吸式挖泥船施工。航道设计底标高-12.0m,设计底宽150m,底质为淤泥质土,边坡1:5,计算超深0.7m,计算超宽9m,疏浚工程量计算断面如下图所示。设计疏浚工程量3178157m3(施工期回淤很小,不计)。开工前,施工单位按浚前测量的水深图计算并经监理确认的疏浚工程量为3200876m3。疏浚土全部外抛至外海指定抛泥区,平均运距16.8km。根据工程环境、施工经验和船机状况,预计的施工参数如下:船舶平均航速8.6 节,往返航行时间2.1h,调头和卸泥时间0.35h,挖泥装舱时间1.2h,装舱量2200m3,三班工作制,时间利用率75%。问题:计算该耙吸式挖泥船预计可完成的日疏浚工程量和预期的疏浚作业天数。(各题中涉及计算的,要求列出算式及步骤)

选项

答案

解析 运转周期时间=挖泥装舱时间+往返航行时间+调头和卸泥时间=1.2+2.1+0.35=3.65h。
装舱量2200m3 运转周期生产率=装舱量/运转周期时间=2200/3.65≈603m3/h。
日工作小时数=时间利用率×24h=75%×24=18h。
预计日疏浚工程量=运转周期生产率×日工作小时数=603×18=10854m3。
预计疏浚作业天数=疏浚工程量/日疏浚工程量=3178157/10854≈293d。
转载请注明原文地址:https://tihaiku.com/jzgc/158186.html

最新回复(0)
