某航道开挖,业主规定按设计断面工程量计量报价,对施工中超出设计断面的超宽、超
某航道开挖,业主规定按设计断面工程量计量报价,对施工中超出设计断面的超宽、超
admin
2022-08-02
52
问题

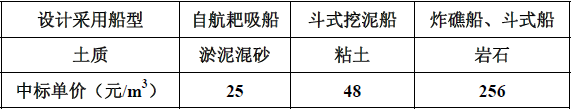

某航道开挖,业主规定按设计断面工程量计量报价,对施工中超出设计断面的超宽、超深不再计量,超挖工程量折在报价中考虑。施工单位依据定额并考虑了超深、超宽后报出了各土层开挖单价(施工单位按照定额,考虑超挖的报价思路是报价=(断面量+超挖量)/断面量)并中标,原设计岩石开挖量5 万m3,超挖1.1m3。中标单价如表列:
施工中发生了如下事件:(1)施工开始后发现:原设计提供的淤泥混砂层与实际不符,土层中含有大量块石,按原设计采用的自航耙吸船无法施工,经监理同意改用挖粘土的斗式船。(2)当开挖粘土时发现:底层断续出现岩石,分布广而薄,经监理确认粘土层底层岩石量为1.6 万m3,超挖总计2.5 万m3,据此,监理、业主同意设计变更,增加这部分岩石总量,调整开挖单价;(3)耙吸船进场开工时,村民以养殖赔偿不落实为由阻挠施工,施工单位被迫停工17个艘班。耙吸船的使用艘班费为:
问题:针对事件(1)施工单位可否索赔?为什么?以怎样的思路确定索赔单价?
选项
答案
解析
可向业主提出索赔。
因为属于原设计与实际土质不符,且已得到监理确认,更换斗式船增加的费用可向业主
索赔。
可按以下思路确定索赔价款:原设计土质中没有存在块石,因而没有适用的合同单价,
但该块石用斗式船挖,与本合同开挖粘土使用的船型相同,可把用斗式船开挖粘土的合同单价48 元/m3 作为类似单价,以此为基础考虑开挖块石与开挖粘土,效率的降低后与业主协商,
确定索赔单价。
转载请注明原文地址:https://tihaiku.com/jzgc/158181.html
本试题收录于:
一建港口与航道工程实务题库一级建造师分类
一建港口与航道工程实务
一级建造师
相关试题推荐
施工过程中对隐蔽工程质量检查验收影响工人操作的时间,属于预算定额人工消耗量指标组
可作为建筑企业施工项目投标报价依据的定额是()。A.概算定额 B.施工定
施工中发生的下列与材料有关的费用中,属于建筑安装工程费中材料费的是()。A
编制设计概算时,国产标准设备的原价一般选用()。A.不含备件的出厂价 B
某施工企业向银行借款5000万元,借款期限2年,借款年利率4%,每年计算并支付利
施工企业向建设单位提供预付款担保产生的费用,属于()。A.财务费 B.财
施工项目间接费用计入工程合同成本的方式是()。A.直接计入主要受益对象的合
某项目施工所需机械有两种方案满足要求。方案一为购置方案,购置费用120万元,单位
某公司生产单一产品,设计年生产能力为3万件,单位产品的售价为380元/件,单位产
某施工企业欲借款500万元,借款期限2年,到期一次还本。现有甲、乙、丙、丁四家银
随机试题
WriteacompositionentitledTheBrainandtheComputer.Youshouldwriteat
Inmyfamily,weweretaughtandshownbyexamplesthatpoliticscanbeano
连接正方体每个面的中心构成一个正八面体(如下图所示)。已知正方体的边长为6厘米,
使用snmptuil.exe可以查看代理的MiB对象,下列文本框内oid部分是(
测定药材中酸不溶性灰分时加入的酸是A.10%的硝酸B.10%的醋酸C.10%的硫
某简支吊车梁,跨度12m,钢材为Q345钢,焊条为E50系列,承受两台75/20
简述宅基地使用权的特征。
资料:It'salmostconsideredsacrilegioust
假设甲、乙证券收益的相关系数接近于零,甲证券的预期报酬率为6%(标准差为10%)
(2019年真题)在标准成本差异的计算中,下列成本差异属于价格差异的有()
最新回复
(
0
)
