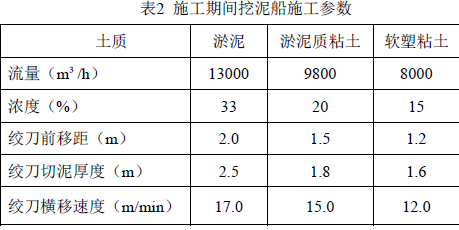

背景资料某吹填工程,吹填区面积2.5k㎡,吹填工程量2000万m3,采用装有钢桩与三缆定位设备的大型绞吸挖泥船直接吹填的施工方式。取土区土质自上而下分别为淤泥、淤泥质粘土、软塑粘土。吹填完成并经浅层处理后,采用真空预压法对吹填区进行加固。施工期挖泥船施工参数见表2。
问题:1、挖泥船采用三缆横挖法施工,其分条宽度如何确定?2、简述影响挖掘生产率的因素,并计算本工程挖掘淤泥质粘土时绞刀挖掘系数。(计算结果保留小数点后2位)。3、绘制真空预压法的施工工艺流程图。4、本工程真空预压期间应监测哪些主要项目?其沉降稳定标准的控制指标是多少?
选项
答案
解析
1、采用三缆横挖法施工时,分条宽度由船的长度和摆动角确定,摆动角宜选70°~90°,最大宽度不宜大于船长的1.4 倍。
2、挖掘生产率主要与挖掘的土质、绞刀功率、横移绞车功率等因素有关。泥泵管路吸输生产率W =Q·ρ=9800×20%=1960 m3/h;挖掘生产率W =60K×D×T×V=60K×1.5×1.8×15.0 =W 泵=1960 m3/h;解得本工程挖掘淤泥质粘土时的绞刀挖掘系数K≈0.81。
3、真空预压法的施工工艺流程图为:铺设砂垫层→打设塑料排水板(或袋装砂井)→铺设排水管系、安装射流泵及出膜装置→挖密封沟→铺膜、覆水→抽气→卸载。
4、本工程真空预压期间应监测的主要项目为:真空度、沉降、位移、孔隙水沉降稳定标准的控制指标是:实测地面沉降速率连续5~10d 平均沉降量小于或等于2mm/d。
转载请注明原文地址:https://tihaiku.com/jzgc/158027.html
本试题收录于:
一建港口与航道工程实务题库一级建造师分类
一建港口与航道工程实务
一级建造师
相关试题推荐
某建设项目实施到第2年时,由于规范变化导致某分项工程量增加,因此增加的费用应从建
编制某工程项目投资估算时,项目建设期2年,第一年贷款800万元,第二年贷款600
根据现行《建筑安装工程费用项目组成》(建标[2013]44号),职工的劳动保险费
根据现行《建筑安装工程费用项目组成》(建标[2013]44号),下列费用中,应计
下列工程建设投资中,属于与未来生产经营有关的其他费用的有()。A.联合试运
对采用通用图纸的多个工程施工图预算进行审查时,为节省时间,宜采用的审查方法是(
关于定额单价法编制施工图预算的说法,正确的有()。A.当分项工程的名称、规
设计概算的“三级概算”是指()。A.建筑工程概算、安装工程概算、设备及工器
建设工程施工定额的研究对象是()。A.分部分项工程 B.工序 C.扩大
价值工程的核心是对产品进行()。A.成本分析 B.信息搜集 C.方案创
随机试题
OnAugust18thUSNews&WorldReportreleasedits2007rankingsofAmerica
Thenatureofworkischanging.Recenttechnologicaladvances,ashiftfrom
WritinganArgumentativeEssayI.Structureofanargume
[originaltext]Arecentfilm,TheCodsMustBeCrazy,describedthesocialc
慢性胃溃疡最常见的并发症是()A.幽门狭窄 B.穿孔 C.出血 D.癌
案例五: 案例介绍:下午六点,心理咨询师正准备下班,来了一位年轻女士,要求咨询
某城市拟在市中心建设一座400m高集商业、办公、酒店为一体的标志性公共建筑,当地
下列关于物权的表述,错误的是()。A.用益物权属于他物权 B.土地承包经
(2021年真题)编制人工定额时,工人必需消耗的工作时间包括()。A.多余
并网光伏系统组成中,不一定包括( )。 A.光伏电池组件 B.蓄电池组
最新回复
(
0
)
