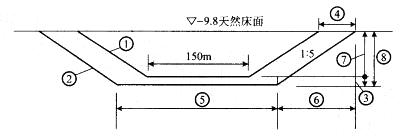

某航道局承担了 3万t级航道疏浚工程,用一艘4500m3耙吸船施工。航道设计底标

admin2022-08-02  36

问题 某航道局承担了 3万t级航道疏浚工程,用一艘4500m3耙吸船施工。航道设计底标高-12.0m,天然床面标高-9. 8m,设计底宽150m,底质为淤泥质土,边坡1 : 5,计算超深0.7m,计算超宽9m,疏浚工程量计算断面如图所示。设计疏浚工程量为 3178157m3(施工期回淤很少,不计),开工前,施工单位按浚前测量的水深图自行计算, 并经监理确认的疏浚工程量为3200876m3,疏浚土全部抛到外海指定抛泥区,平均运距 16. 8km。耙吸船施工参数如下:平均航速8. 6节,往返航行时间2.1h,调头卸泥时间0.35h, 挖泥装船时间1.2h,装舱量2200m3,三班作业,时间利用率75%问题:(1)指出疏浚工程量计算断面示意图中①、②的含义和③?⑧项的数值。(2)列出耙吸船在本工程中的施工工艺流程。(3)本工程用于计量的疏浚土工程量应为多少?说明理由。该工程量由几部分组成?(4)计算该耙吸船可完成的日疏浚工程量和完成工程的预期作业天数。(各题涉及计算的,要求列出算式及步骤)

选项

答案

解析 (1)①开挖航道的设计断面线;②设计的计算断面线;③ 0. 7m;④9m;⑤ 161m;⑥ 14. 5m;⑦ 2. 2m;⑧ 2. 9m。(3)用于计量的工程量应为3178157m3。设计的计算工程量3178157m3与施工单位浚前测水深、地形后确定的工程量3200876m3相差:3178157/10854 = 293d所以即以设计的计算工程量为计量的工程量。(4)运转周期的时间:1. 2 + 2. 1+0. 35 = 3. 65h运转周期的生产率:2200/3. 65 = 603m3/h每日的工作小时数:24×75% = 18h每日疏浚量:603×18=10854m3/d预计完成任务作业天数:3178157/10854 = 293d
转载请注明原文地址:https://tihaiku.com/jzgc/157776.html

最新回复(0)
