烟台某港疏浚,根据施工图工程量计算为40万m3,施工期为100d,施工浮标2座,

admin2022-08-02  59

问题 烟台某港疏浚,根据施工图工程量计算为40万m3,施工期为100d,施工浮标2座,根据施工方案及市场材料价格查定额,每立方米定额直接费为5. 21元,施工队伍调遣费为30万元,独立计算的费用为50万元,试计算该工程项目的预算金额并完成下表 (其中相关费率分别为:卧冬费15%,疏浚测量费按工程量每万立方米700元计算,施工浮标按每座天200元计算,临时设施费2%,现场管理费5%,企业管理费10%,财务费 1%,计划利润7%,税金3. 41%),计算结果保留整数。

选项

答案

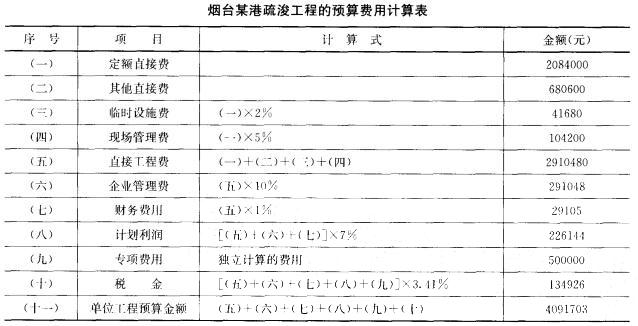

解析 解:根据题意可计算:1)定额直接费为:400000×5.21 = 2084000 元。2)其他直接费的计算如下:①卧冬费:2084000×15% = 312600 元。②疏浚测量费:40×700 = 28000元。③施工浮标费:100×20×2 = 40000元。④施工队伍调遣费:300000元。以上其他直接费合计为:312600+28000 + 40000 + 300000 = 680600元将以上所计算的定额直接费、其他直接费直接填入下表。
