某铁路工程项目合同段内有轨道、隧道、路基、桥涵工程,合同工期25个月,铺轨期限为
某铁路工程项目合同段内有轨道、隧道、路基、桥涵工程,合同工期25个月,铺轨期限为
admin
2022-08-02
115
问题
某铁路工程项目合同段内有轨道、隧道、路基、桥涵工程,合同工期25个月,铺轨期限为开工后第17~23个月。项目经理部制定施工部署时,按里程将管区平均划分为三个工区,假设该施工单位拥有轨道施工架子队1个、路基施工架子队3个、桥涵施工架子队4个、隧道施工架子队3个,每个队上场工人数不限。工区内各单位工程在一个专业架子队进行施工的前提下的工期如下表所示。
问题:1.施工任务分解的基本要求是什么2.在满足合同工期和铺轨期限的条件下,对合同段内各工程类别进行施工队伍配备。3.根据施工任务划分和施工队伍配备情况,该项目的管理组织机构应如何设置已知项目管理层设置的关键岗位和部门主要有项目经理、副经理、总工程师;计划合同及财务部、工程技术部、物资设备部、安质部、中心试验室、综合办公室,请在下图中画出现场组织机构。
4.对项目施工如何进行施工阶段划分5.重要的实施性规划包括哪些内容
选项
答案
解析

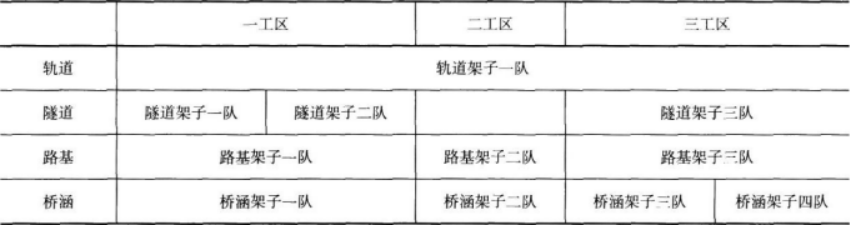

1.施工任务的分解要保证工期、便于资源组织调配、任务均衡。分解时要考虑路基土石方的调配和隧道出渣的利用,要考虑展线地段的施工干扰,一般不在桥隧建筑物中间、车站内及线路曲线上划段。2.施工队伍配备见下表。施工队伍配备表

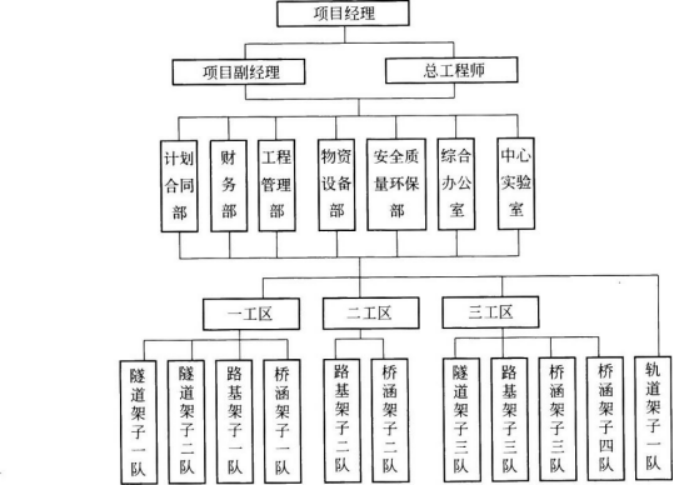

3.该合同段工程任务较大,现场组织机构的设置分为三个层次:项目管理层、工区管理层、施工队。现场组织机构图如下图所示:
4.该项目施工阶段划分可分为:(1)施工准备阶段:进场调遣与各项准备,达到开工条件;(2)线下施工阶段:桥涵、路基、隧道的主体施工达到道床铺设条件;(3)线上施工阶段:轨道工程、主体工程的附属工程、电务配合;(4)收尾阶段:达到初验条件。5.包括测量工作规划、试验工作规划、质量工作规划、安全工作规划。
转载请注明原文地址:https://tihaiku.com/jzgc/157655.html
本试题收录于:
一建铁路工程实务题库一级建造师分类
一建铁路工程实务
一级建造师
相关试题推荐
根据《建设工程工程量清单计价规范》(GB50500—2013),签约合同中的暂估
某灌注桩计量支付条款约定工程量以米计算,若设计长度为20米的灌注桩,承包人做了2
某工程项目土方工程采用人工挖土方、人工运输和机械运输,招标工程量清单中挖土方数量
建设单位针对某项目建设投资向银行借款,贷款期限5年,项目建设期2年,建成后即投
某建设项目工程费用6800万元,其他费用1200万元,预备费500万元,建设期贷
关于国际工程投标报价的说法,错误的是( )。(2015真题) A.施工
设计概算审查时,对图纸不全的复杂建筑安装工程投资,通过向同类工程的建设,施工企业
招标人编制工程量清单时,对各专业工程现行《计量规范》中未包括的项目应作补充,则关
根据《建设工程工程量清单计价规范》(GB50500—2013),施工过程中发生的
某项目建筑安装工程费,设备及工器具购置费合计为7000万元,建设期2年,分期投入
随机试题
Itseemsyoualwaysforget—yourreadingglasseswhenyouarerushingtowork
WhatisthesubjectofJane’sfirstessay?animallanguage//(the)languageofanim
[originaltext]Somepeoplechoosetotightlygraspthepastandstaystuckin
计算题:根据所给材料计算后回答问题。(须列出算式,为计算方便不考虑加放数,小数保
给定资料: 在与外出打工父母对话的过程中,经常听到类似“我们在外面太远顾不
2009年6月,某金矿有限责任公司下岗职工胡某与他人合伙购买了一部拼装槽车,20
根据以下材料,回答下列各题 案例: 如果有一天没有了虫鸣 ①去年十一月时,
阻塞性肺气肿的病理分型是A.弥漫型、局限型、混合型 B.间质型、代偿型、局灶型
(2020年真题)根据公司法律制度的规定,下列主体中,可以成为非上市公司股东的有
下列筹资方式中,属于短期筹资方式的有()。A.融资租赁 B.商业信用 C.
最新回复
(
0
)
