问题

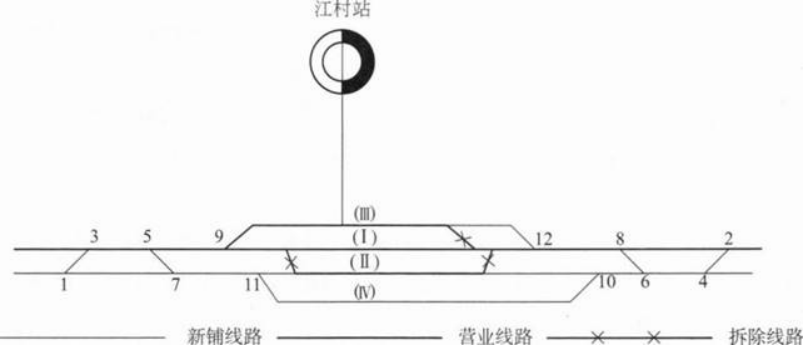

某单线铁路车站(如下图所示),在复线施工中需将站台抬高10cm,原先的两股到发线有效长度为850m,新增的到发线有效长度为1050m。
问题:1.简述车站施工过渡方案。2.简述全部单号道岔铺设方案和作业内容。3.简述临时要点封锁施工程序。
选项
答案
解析
1.车站过渡方案是:
(1)施工与营业线无干扰的增建二线(Ⅱ)线及(Ⅱ)线上的到发线(Ⅳ)。
(2)12号道岔预铺插入,铺设(Ⅲ)道延长部分及旧岔拆除,12号道岔利用旧岔信号作平移。
(3)行车走(Ⅲ)道形成过渡,9号与12号道岔直股锁闭,侧股开通,(Ⅰ)线,(Ⅱ)
线股道区进行抬高改造施工,(Ⅱ)线两端道岔拆除。
(4)要点临时封锁,9号、12号道岔一次抬高10cm。
(5)行车走(Ⅰ)道,(Ⅲ)道封锁,9与12号道岔直股开通,侧股锁闭。
(6)抬高(Ⅲ)道,恢复(Ⅲ)道行车。
(7)施工过渡完成。
2.单号道岔铺设方案和作业内容:
(1)1号、7号、11号道岔采取原位组装铺设方案,其作业内容有铺砟碾压、铺岔枕、铺轨、精细整道(岔)。
(2)3号、5号道岔采取侧位预铺插入的铺设方案,其作业内容有预铺道岔、要点封锁、整体滑移、恢复信号连接、精细整道(岔)。
3.要点封锁作业程序:
(1)提前1个月递交申请报告;
(2)批准后施工准备;
(3)实施前1小时施工单位安全人员驻站;
(4)设置施工标识,封锁作业至完成;
(5)检查线路与信号,解除封锁,移动施工标识牌撤除;
(6)施工人员撤出,驻站人员撤出。
转载请注明原文地址:https://tihaiku.com/jzgc/157654.html
本试题收录于:
一建铁路工程实务题库一级建造师分类
一建铁路工程实务
一级建造师
相关试题推荐
施工现场设立的安全警示标志、现场围挡等所需的费用应计入( )费用。(2015真
对于设计方案比较特殊,无同类工程可比,且审查精度要求高的施工图预算,适宜采用的审
设计概算审查时,对图纸不全的复杂建筑安装工程投资,通过向同类工程的建设,施工企业
根据《建设工程施工合同(建设工程施工合同(示范文本)》(GF-2013-0201
施工企业拟向租赁公司承租一台设备,设备价格120万元,租期6年,年末支付租金,折
根据《建设工程工程量清单计价规范》(GB50500—2013),施工过程中发生的
(2014真题)根据《标准施工招标文件》,下列事件中,承包人向发包人既可索赔工期
(2014真题)对于同类型产品规格多、工序复杂、工作量小的施工过程,若已有部分产
(2014真题)某现浇混凝土框架结构工程,施工现场的存货采用ABC分析法管理,应
(2014真题)施工企业按照规定标准对采购的建筑材料进行一般性鉴定、检查发生的费
随机试题
Serf-discipline:theFoundationofProductiveLivingⅠ.Issuestobenot
Agenerationofe-mailing,followedbyanexplosionintexting,haspushedt
索绪尔提出了()的主张A.劳动创造语言 B.语言是人类最重要的交际工具 C.
个体的行为的表现为:情绪变化激烈、主观易于冲动、性急脾气暴臊,此气质属()。A
A. B.f(∞)为电路变量的稳态值 C.τ为电路时间常数,τ=R/
行业经济活动是()分析的主要对象之一。A.宏观经济 B.中观经济 C.微观经
拱桥净跨径是每孔拱跨两拱脚截面()。A、形心之间的直线距离 B、形心之间的
对批量为2000的某产品,采用AQL=0.65(%),检验水平为Ⅱ的一次正常
服务机构的大宗款项来自于政府购买或基金会资助,一般要()。A.递交可行性报告
不属于企业投资项目管理的“三个清单”管理制度内容的是()。A.负面清单制度 B
最新回复
(
0
)
