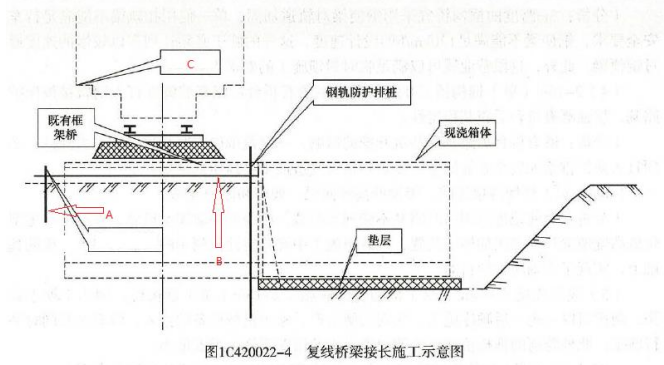

铁路二线接长工程。 事件一:制定的涵洞接长流程:M底板模板安装→N→底板混

admin2022-08-02  37

问题 铁路二线接长工程。事件一:制定的涵洞接长流程:M底板模板安装→N→底板混凝土浇筑→边墙外模板安装→边墙钢筋绑扎→边墙内模板安装→涵身底模安装→P→涵身混凝防水层施工。事件二:制定了营业线接长安全专项方案,包括:基坑钢轨桩防护,钢便梁扣轨方案等。问题:1、写出图中 A、B、C。2.根据事件一:补充 M、N、P。3.根据事件二:营业线接长涵洞安全专项方案不全,请补充。4.营业线施工,铁路运输集团需要为施工单位提供哪些配合。

选项

答案

解析 1、A 为锚桩和拉筋, B 为高低纵横梁,C 为铁路限界。
2.M 为内模板,N 为绑钢筋,P 为外模板。
3.营业线安全防护方案、大型机械施工专项方案、防洪防汛专项方案、应急抢险专项方案、人身安全专项方案、满堂支架搭设与拆除专项方案、钢轨防冻防胀的专项方案。
4.工务段:施工影响路基和轨道稳定;电务段:施工可能挖断通信、信号电缆;供电段:施工可能要求接触网断电;车务段、邻近车站:临时封锁线路。
