某高速铁路站前工程第2标段包括路基、桥梁和隧道。部分工程情况如下: 1#隧道为

admin2022-08-02  52

问题 某高速铁路站前工程第2标段包括路基、桥梁和隧道。部分工程情况如下:1#隧道为单洞双线隧道,长度1395m,地质主要为石灰岩,洞身有一条长45m断层破碎带,地下水丰富。隧道围岩级别、长度及坡度如图1-1所示,计划工期为28个月。施工过程中发生以下事件:事件一:项目经理部根据以往施工经验,确定的1#隧道进度指标为:III级围岩100~130m/月,IV围岩70~95m/月,V级围岩45~60m/月,断层破碎带10~15m/月。施工准备和洞口工程施工期3个月;二次衬砌、无砟轨道和水沟电缆槽等工程在隧道开挖贯通后3个月内全部完成。1#隧道进、出口地形地貌、交通、弃渣等施工条件基本相同。事件二:项目经理部为保证施工安全,1#隧道穿过断层破碎带时,采用超前小导管注浆支护方案。超前小导管注浆工艺流程如图1-2所示。事件三:1#隧道DK26+000~DK26+010段开挖完成后,开挖面出现多处渗水点,渗水量较大,施工队采用径向注浆进行了止水,随后进行了锚喷支护作业。监理工程师检查时发现该段拱部初期支护面仍有3处渗水点,要求项目经理部在防水板施工前必须对渗水点进行处理。问题:1.根据背景资料和事件一,应如何安排1#隧道施工作业面说明理由。2.针对事件二,写出图1-2中M、N、P所代表的工序名称。3.针对事件三,写出初期支护面渗水处理的技术措施。

选项

答案

解析 1.一个掘进工作面,从出口向进口掘进或大里程向小里程方向掘进。

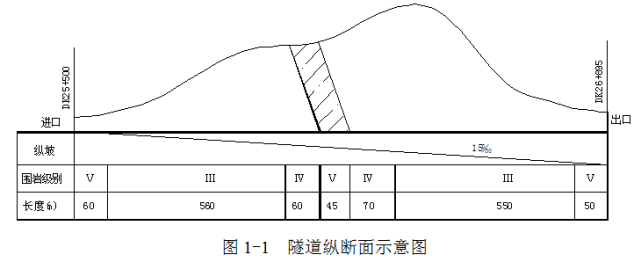

断层破碎带:45/10=4.5
V:(60+50)/45=2.44
IV:(60+70)/70=1.86
III:(560+550)/100=11.1
4.5+2.44+1.86+11.1+3+3=25.9
计划工期28个月,计算工期25.9个月。隧道施工工期按照最慢的施工速度工期为25.9个月,为了节约施工成本,可以采用一个掘进工作面进行施工。
由于地下水丰富,上坡掘进,顺坡排水,节省排水费。

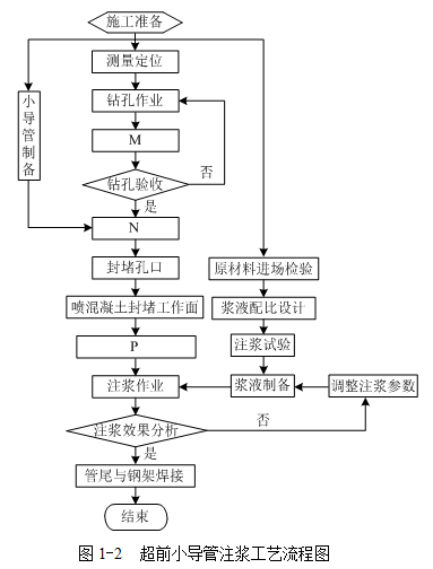

2.M:清孔;N:安装小导管;P:连接调试注浆管路。
3.(1)埋管引排;(2)钻孔注浆。
转载请注明原文地址:https://tihaiku.com/jzgc/157595.html

最新回复(0)
