某1 级铁路增建二线站前工程第二标殿的线路平面布置如图5-1 所示。 主要工程

admin2022-08-02  39

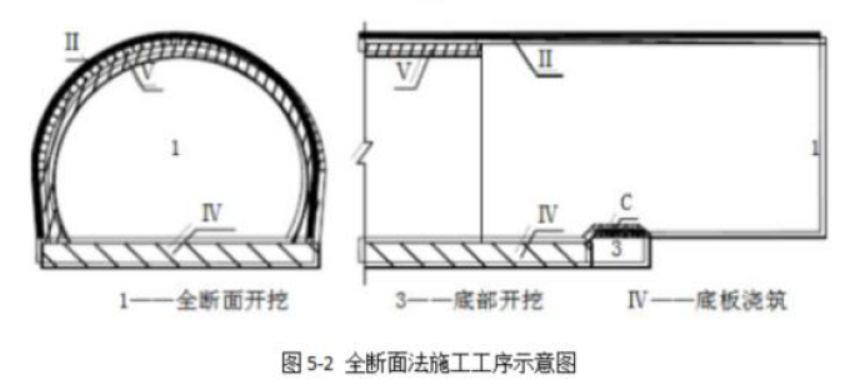

问题 某1 级铁路增建二线站前工程第二标殿的线路平面布置如图5-1 所示。主要工程情况如下:路基土石方共26 万m3,无特殊处理路基。单线桥梁3 座,均为早桥,无高墩,上部结构为简支T 梁。钻孔桩直径为1.2m,桩长为22~25m,某根钻孔桩施工过程为;在终孔后进行了清空;在检验孔底沉渣厚度满足规范要求后,立即进行了钢筋笼吊装,由于设备故障导致钢筋笼吊装共耗时4 个小时;钢筋笼吊装后,立即安装导管进行了水下混凝土灌注。在该桩成桩后质量检测时发现该桩底部有0.6m 厚沉渣。经查看施工记录,泥浆含砂量不超标,其他指标合格,混凝土灌注过程顺利。单线隧道1 座,长3800 米。在进口、出口各安排一个作业面施工,月进尺处在行业平均水平。隧道Ⅱ级围岩长600m,Ⅲ级围岩长2000m,IV 级围岩长1200m。IⅡ级围岩采用全断面法施工,施工工序如图5-2 所示。沿线两个既有车站均需改建,改建内容为:车站A 增加三条到发线,车站B 拆除一条运煤专用线。两个车站的地形地貌基本一致。全线轨道结构采用有轨道,采用换铺法铺设无缝线路。车站A 和车站B 均具备设置铺架基地的条件(T梁预制场设在铺架基地内)。计划在其中一个车站处设置铺架基地,配置一套铺架设备,先向一端铺架,然后调头再向另一端铺架。本工程的营业线为繁忙干线。施工单位在营业线施工中,因机械侵限导致中断铁路行车7 个小时,造成直接经济损失580 万元,未造成人员伤亡。业主要求本标段总工期为24 个月,自开工后第15 个月开始铺架。【问题】1.第二标段的正线长度是多少干米?2.根据背景资料,指出造成钻孔桩底部0.6m 厚沉渣的原因。3.指出图5-2 中临时设施C.工序Ⅱ和工序V 的名称。4.铺架基地应设置在哪个车站处?并说明理由。5.根据背景资料,应先向哪个方向进行铺架施工?并说明理由。6.针对背景资料,根据《铁路交通事故应急救援和调查处理条例》规定,此次铁路交通事故属于什么等级?

选项

答案

解析 1.正线长度是:119.5 千米。
2.原因是:钢筋笼安装时间长,没有进行二次清孔,在浇筑混凝土前没有进行沉渣厚度检测。
3.C 为栈桥(或仰拱栈桥)。工序I 为初期支护。工序V 为二次衬砌。
4.(1)选择在A 车站处设置铺架基地。
(2)理由:A 车站处有省道,交通方便,便于运输;铺架基地可利用A 车站增建的到发线,做到永临结合,减少土石方,节约用地,降低成本。
5.(1)应先向终点(或大里程)方向铺架。
(2)因为铺架开始时隧道还未完工,不能满足铺架要求,且还需要较长时间才能完工;而本工程的路基、桥梁工程量不大,难度不高,在开工后15 个月内能完成大部分工程,不影响铺架施工。先向终点方向铺架能尽量避免铺架窝工,避免铺架设备反复调头。
6.属于较大事故。
转载请注明原文地址:https://tihaiku.com/jzgc/156630.html

最新回复(0)
