某段铁路路基工程,主要施工内容有路堑土石方开挖、路堤填筑及附属工程。其中,路堑段

admin2022-08-02  40

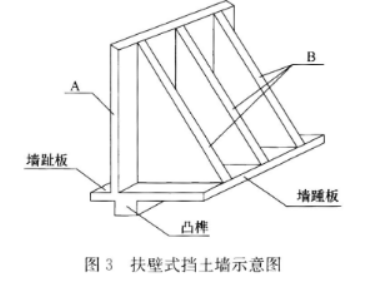

问题 某段铁路路基工程,主要施工内容有路堑土石方开挖、路堤填筑及附属工程。其中,路堑段长度140m,地面最大横向坡度1:10,路堑开挖最大深度20m;路堤地基处理设计采用铺设一层土工合成材料加筋垫层;路堤邻近营业线一侧支挡设计采用扶壁式挡土墙,挡土墙结构如图3所示;部分路基边坡设计采用浆砌片石“人”字形骨架进行防护。新建路堤坡脚距离营业线坡脚最小距离为5m,施工期间营业线正常运营。施工过程中发生以下事件: 事件1:在开挖路堑土石方时,采用横向台阶法开挖,为加快施工进度,在同一开挖地段,施工队同时进行上部台阶土石方开挖和下部台阶土石方装运。在邻近营业线路堤填筑施工时,施工队现场负责人要求把确保施工设备安全放在首位。 事件2:在土工合成材料加筋垫层施工前,项目经理部给施工队进行了技术交底,明确要求土工织物各幅之间应搭接,搭接宽度35cm,土工格栅各幅之间不需搭接,但要密排放置,连接牢固;在加筋垫层上填第一层土时,应先填中间,后填两边;压实时先用轻型压路机碾压1遍,再用重型压路机碾压至符合规范规定和设计要求。 事件3:施工队进行“人”字形骨架浆砌片石施工时,对边坡局部超挖部分采用干砌片石砌补;浆砌片石材料选用质地坚硬、不易风化,且母岩强度等级不小于MU30,最小块径大于10cm的片石;浆砌片石采用灌浆法砌筑。 【问题】 1.写出图3中A、B所代表的结构名称。 2.针对事件1中的不妥之处,写出正确做法。 3.针对事件2中技术交底内容的不妥之处,写出正确做法。 4.针对事件3中的不妥之处,写出正确做法。

选项

答案

解析 1.扶壁式挡土墙示意图(如图3所示)中字母所代表的结构名称:A为立壁板或墙面板,B为扶壁。

2.事件1中路堑施工不妥之处的正确做法:(1)开挖作业面应与装、运作业面相互错开,严禁上下重叠作业;(2)必须把铁路行车和作业人员安全放在首位。

3.事件2中技术交底内容里不妥之处的正确做法:(1)在加筋垫层上填第一层土时,应先填两边,后填中问;(2)压实时先用轻型压路机碾压3~4遍。

4.事件3中施工队施工时的不妥之处的正确做法:(1)对边坡局部超挖部分应采用浆砌片石砌补;(2)片石最小块径应大于15cm;(3)浆砌片石应采用挤浆法砌筑。
