背景资料 某集团公司施工总承包某新建铁路某标段工程。该工程设计标准时速160k

admin2022-08-02  31

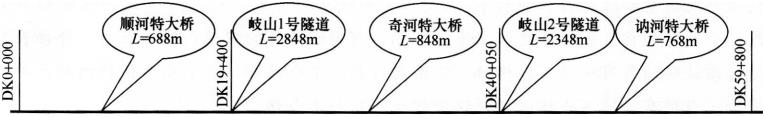

问题 背景资料某集团公司施工总承包某新建铁路某标段工程。该工程设计标准时速160km/h,为有砟轨道的客货共线。工程内容包括路基、桥涵、隧道工程,不包括轨道、铺架、“四电”和站房工程。隧道为单线隧道。岐山1号隧道为Ⅲ级围岩,岐山2号隧道为Ⅳ级围岩。主要结构物位置及隧道中心里程如下图所示。问题1.根据背景资料,合理划分该标段工程的施工工区并给出施工范围。2.根据背景资料,合理配备顺河特大桥所在工区的施工队伍。3.根据背景资料,分别给出岐山1号、2号隧道的掘进方案。4.岐山2号隧道施工需要投入哪些主要机械设备?5.针对背景资料,给出岐山1号隧道施工流程。

选项

答案

解析 1. 应划分为三个工区;
一工区施工范围为:DK04-000~DK19+400;
二工区施工范围为:DK19+400~DK40+050;
三工区施工范围为:DK40+050~DK59+800。
【考点解析】此题考查铁路工程项目施工任务分解相关知识的应用。施工任务的分解原则是:在保证工期的前提下,工区安排的施工范围要便于管理,工区的多少要与整体工程相协调,工区的大小应有利于资源配置和劳动组织,各区段的工程任务量要尽量均衡,使整体施工进度均衡。针对本工程项目,由于中间有两座隧道,从便于管理的角度应以隧道中心为分界进行工区划分。
2.
该工区应配备的施工队伍为:1个隧道队;1个桥涵队;2个路基队。
【考点解析】此题主要考查如何合理配置施工队伍资源。根据背景资料可知,顺河特大桥所在工区主要工程内容包括:1座688m的特大桥,两段路基和岐山1号隧道进口工程。688m的特大桥最多配置1个队伍,隧道只有一个口,只能配置一个队伍,路基有两段按精干高效的原则最多配置两个队伍。
3.
岐山1号隧道采用全断面掘进施工方案;
岐山2号隧道采用台阶法掘进施工方案。
【考点解析】此题主要考查隧道开挖方法的选用。隧道开挖根据围岩情况应选用不同的开挖工法,对于单线隧道Ⅱ、Ⅲ级围岩地段可采用全断面法施工;Ⅳ级围岩地段可采用台阶法施工。岐山1号隧道为Ⅲ级围岩可以采用全断面法施工,岐山2号隧道为Ⅳ级围岩,可采用台阶法施工。
4.
主要机械设备应有:风钻、空压机、通风机、装载机、汽车(或有轨矿车)、混凝土喷射机、衬砌台车、混凝土拌合机、混凝土运输车、混凝土输送泵。
【考点解析】此题主要考查隧道工程机械设备的选用和配置。隧道工程机械设备可划分为开挖机械设备、锚喷支护机械设备和衬砌机械设备。开挖机械主要有:风钻、空压机、通风机、装载机、汽车(或有轨矿车);锚喷机械主要有:混凝土喷射机;衬砌机械主要有:衬砌台车、混凝土拌合机、混凝土运输车、混凝土输送泵。
5.
施工流程为:钻眼—装药放炮—通风—出碴—支护—衬砌。
【考点解析】此题主要考查对隧道施工工序及施工顺序的掌握。隧道施工是严格按照一定的顺序循环作业。由多种作业构成,开挖、支护、出砟运输、通风胶打赌尘、防水及排水、供电、供风、供水等作业缺一不可。总的来说按照开挖、支护两条主线施工。
开挖为钻孔—装药—爆破—通风—出碴的作业循环。
支护为打锚杆—立钢拱架—喷射混凝土—衬砌作业循环。
转载请注明原文地址:https://tihaiku.com/jzgc/156404.html

最新回复(0)
