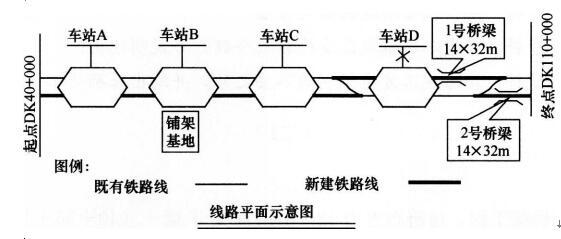

某增建二线铁路二标段站前工程起讫点里程为DK40+000~DK110+000,详见线路平面示意图。沿线的既有车站中,车站D需关闭,车站A、车站B和车站C均需要改造。本标段主要工程为:路基和站场土石方50万m3,无特殊路基;单线桥梁2座,均为预制架设32m简支T梁,旱桥,无高墩;轨道结构全线采用有砟轨道,新建线路铺设无缝线路,既有线路为无缝线路。本标段总工期24个月。在车站B处设置一个铺架基地和T梁预制场。T梁采用铁路架桥机架梁,无缝线路采用换铺法铺设轨道。铺架施工中不得中断运营列车的通行。铺架基地内设置的生产区有:长钢轨存放区,轨枕存放区,制梁区,主材、地材等各种原材料存放区,混凝土生产区。
问题1.根据背景资料,指出除车站B外还有哪些车站可以作为铺架运输设备的临时停放点,并说明理由。2.根据背景资料,指出本标段有哪些控制性工程。3.根据背景资料,补充铺架基地内缺少的主要生产区。
选项
答案
解析
1.还可以利用车站A、车站C作为临时停放点。理由是:因为车站D关闭后不能使用,而车站A和车站C在铺架达到前可先进行改建,改建后可作为临时停放点。
本题主要考察既有线改建施工,需要一定的现场实践经验。既有车站关闭即车站不再使用。既有线在改建中不能中断行车,因此铺架设备等工程列车可利用既有车站进行避让列车。
2.本标段控制性工程有:站场改建和铺架工程。
根据背景资料可知,本标段的路基、桥梁工程量均不大,工期24个月,因此主要是铺架和站改控制工期。
3.工具轨存放区、轨排生产区、存梁区、机修区。
本题主要考察大型临时工程中铺架基地内应当具备的主要生产区,要求考生有一定现场实践经验。
转载请注明原文地址:https://tihaiku.com/jzgc/154550.html
本试题收录于:
一建铁路工程实务题库一级建造师分类
一建铁路工程实务
一级建造师
相关试题推荐
某施工单位承揽了一项PTN传输设备安装工程,合同金额90万元,采用包工不包料方式
某施工单位承担了一项长途光缆线路工程。线路进出局利用原有市区管道,郊外利用高速公
扩声、会议系统安装工程,要求机柜内设备应按设计要求排列,当设计无要求时,应按照(
下列关于管道线路工程的说法,正确的是()。A.光缆在人孔内子管外的部分,应使用波
波分复用工程测试顺序正确的是()。A.输入抖动容限,光信噪比,系统误码 B.系
广播电影电视工程建筑抗震设防类别划分的依据因素有()。A.社会影响、直接经济损
对于产生环境污染的通信工程建设项目,建设单位必须把环境保护工作纳入建设计划,并执
广播电视工程中,落冰危险区,以塔的中心为圆心,以()为半径来控制范围。A.0.
通信工程建设项目中的环境影响防护对策,应与工程建设(),执行“三同时制度”。A
广播电视工程建设项目管理包括()阶段的管理。A.项目可行性研究 B.项目决策
随机试题
HowtoFindTimeforYourselfI.Introduction:waystocarv
DearMr.Suzuki,ThegoodswereceivedonJuly15werefoundnottomatchou
Standardsforcommercialeggproductionvarygreatlyaroundthecountry.In
特发性肺纤维化()。A.限制性通气功能障碍 B.阻塞性通气功能障碍 C.两
B
室内消火栓设备由()组成。A.水枪 B.水带 C.导管 D.消火栓
红细胞酶缺陷所致的贫血是A.巨幼细胞性贫血B.铁粒幼细胞性贫血C.缺铁性贫血D.
在Word的编辑状态中,连续进行了两次“插入”操作,当单击一次“撤销”按钮后()
目前,我国各期货交易所普遍采用的交易指令是()。A.市价指令 B.套利指令
负债类会计科目的期末余额一般为()。A、借方余额 B、没有余额 C、贷方余额
最新回复
(
0
)
