问题 某单线铁路隧道要求工期36个月,全长7.5km,只有进出口有进洞条件,隧道中间高洞口低,出口洞口段有20m长的坡积层,厚度较厚;进口段为风化岩有部分节理判定为Ⅲ级围岩,进洞施工时为旱季。问题:1.该隧道进洞应采取什么措施简述其施工步骤。2.隧道应采用何种施工方案3.请简述该隧道洞身段的主要施工步骤。4.列表叙述本隧道主要施工安全控制重点。

选项

答案

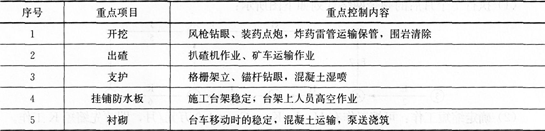

解析 1.进口宜采取小导管超前注浆加固围岩,台阶法短进尺开挖,锚喷支护紧跟,初期支护尽早封闭成环的进洞措施。其施工步骤为:(1)小导管注浆;(2)上台阶开挖;(3)隧道拱顶锚喷支护;(4)下台阶开挖;(5)边墙锚喷支护;(6)底部开挖;(7)仰拱施作。出口宜采取长管棚支护,短进尺开挖,锚喷支护紧跟,尽早成环的技术措施,其施工步骤为:(1)长管棚钻孔、插管、注浆;(2)围岩开挖;(3)格栅架立;(4)混凝土喷射;(5)底部开挖;(6)仰拱施作。 2.采用的施工方案是: 进出口两个作业面同时掘进,进口采取小导管注浆超前支护的方法进洞,出口采取长管棚超前支护的方法进洞,洞身采取全断面开挖,锚喷初期支护,有轨出碴,扒碴机装岩、电动车牵引梭矿车运碴,初期压入式通风,后期混合式通风,液压台车进行模筑衬砌。 3.该隧道洞身段的主要施工步骤是: (1)开挖;(2)通风;(3)出碴;(4)支护;(5)仰拱与填充;(6)挂铺防水板;(7)衬砌;(8)沟槽。 4.主要施工安全控制重点见下表:
