首页
登录
建筑工程
某单线铁路隧道要求工期祁个月,全长7. 5km,只有进出口有进洞条件,隧道中间高
某单线铁路隧道要求工期祁个月,全长7. 5km,只有进出口有进洞条件,隧道中间高
admin
2022-08-02
38
问题
某单线铁路隧道要求工期祁个月,全长7. 5km,只有进出口有进洞条件,隧道中间高洞口低,出口洞口段有20m长的坡积层,厚度较厚;进口段为风化岩有部分节理判定为Ⅲ级围岩,进洞施工时为旱季。问题:1.该隧道进洞应采取什么措施?简述其施工步骤。2.隧道应采用何种施工方案?决定施工方案的主要因素是什么?3.请简述该隧道洞身段的主要施工步骤。4.列表叙述本隧道主要施工安全控制重点。
选项
答案
解析

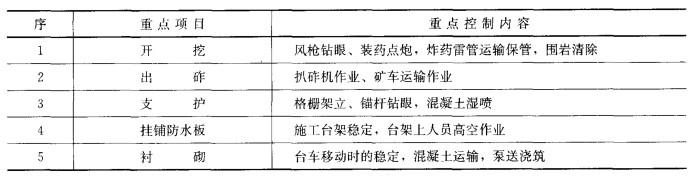

1.进口宜采取小导管超前注浆加固围岩,台阶法短进尺开挖,锚喷支护紧跟,初期支护尽早封闭成环的进洞措施。其施工步骤为:(1)小导管注浆;(2)上台阶开挖;(3)隧道拱顶锚喷支护;(4)下台阶开挖;(5)边墙锚喷支护;(6)底部开挖;(7)仰拱施作。出口宜采取长管棚支护,短进尺开挖,锚喷支护紧跟,尽早成环的技术措施,其施工步骤为:(1)长管棚钻孔、插管、注浆;(2)围岩开挖;(3)格栅架立;(4)混凝土喷射;(5)底部开挖;(6)仰拱施作。2.采用的施工方案是:进出口两个作业面同时掘进,进口采取小导管注浆超前支护的方法进洞,出口采取长管棚超前支护的方法进洞,洞身采取全断面开挖,锚喷初期支护,有轨出砟,扒砟机装岩、电动车牵引梭矿车运砟,初期压入式通风,后期混合式通风,液压台车进行模筑衬砌。决定施工方案的主要因素是: 隧道长度、宽度、工期、地质状况。隧道长度与工期决定了隧道需要两头掘进方案,隧道长度、宽度决定了出砟需要采取有轨出砟、混合通风方案,优先考虑出砟方案、通风方案,然后考虑开挖、衬砌方案。3.该隧道洞身段的主要施工步骤是:(1)开挖;(2)通风;(3)出砟;(4)支护;(5)仰拱与填充;(6)挂铺防水板;(7)衬砌;(8)沟槽。4.主要施工安全控制重点列表表述如下:
【分析与提示】1.完整的施工方案包含了作业面数量安排、队伍安排、施工顺序安排以及所采取的施工方法和主要机械。本案例因为不能展开,只偏重施工方法和机械的描述,并不完整。2.安全控制重点控制内容仅为示例,未做完全罗列。
转载请注明原文地址:https://tihaiku.com/jzgc/154397.html
本试题收录于:
一建铁路工程实务题库一级建造师分类
一建铁路工程实务
一级建造师
相关试题推荐
有关单位或者部门规划、建设道路、桥梁、隧道或者地下铁道等,应当事先通知(),协
新建、改建、扩建后的辐射体,投入使用后的()内提交监测报告。A.3个月 B.
当事人应当按期参加听证。当事人有正当理由要求延期的,经批准可以延期()次;当事
当事人提出听证要求后,法制工作机构或者承担法制工作的机构应当在举行听证()日前
按照《国务院、中央军委关于保护通信线路的规定》要求,下列做法正确的是()。A.
演播室灯光对电源的要求有()。A.电源容量应足够大 B.重视三相交流电的接线
1.背景 某长途架空光缆线路工程地处山区,全长148km,合同规定施工单位负
广播电视中心电源系统对UPS系统的基本要求是()。A.必须是在线式 B.必须
下列管道中,管道地基要求有所不同,但对基础坡度系数均要求为3‰~5‰,它们是()
属于LTEFDD路测要求的内容有()。A.测试时间宜安排在工作日话务忙时进行
随机试题
HowShouldTeachersBeRewarded?[A]Weneverforgetourbest
Duringthewholeofadark,cloudydayneartheendoftheyearIhadbeen【C
WhendidtheVicePresidentbegintosufferhisheartattack?[br][originaltex
Timespentinabookstorecanbeenjoyable,ifyou【S1】______areabo
甲亢危象最常见的诱发原因为A.治疗不当 B.T、T大量释放入血 C.精神创伤
中断响应时间是指()。A.从中断处理开始到中断处理结束所用的时间 B.从发出
声波在介质中的传播有纵波、横波和表面波等多种方式,下列正确的是A.在固体中有纵波
糖异生途径中的关键酶是A.果糖二磷酸酶-1 B.6-磷酸果糖激酶-1 C.H
下列各项中,属于直接缴库的有()。A、缴款单位或缴款人将应缴收入缴入国库单一
用电设施安装不规范是引发电器火灾的重要因素之一。下列用电设施的安装方案中,错误的
最新回复
(
0
)
