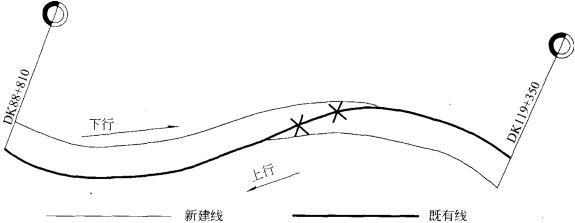

某铁路复线工程两个车站之间的示意图如下,业主要求下行方向先开通。 问题:

admin2022-08-02  24

问题 某铁路复线工程两个车站之间的示意图如下,业主要求下行方向先开通。问题:1.简述区间轨道拨接有哪些施工工序。2.图示并说明拨接拢口处的施工步骤。

选项

答案

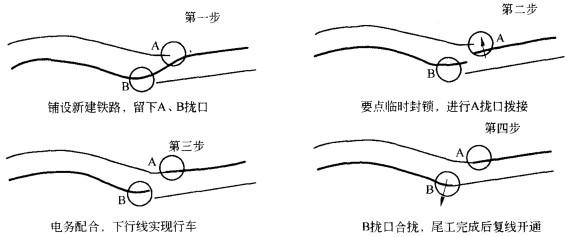

解析 1.区间有一处换边拨接拢口施工,其施工技术方案是:(1)拢口以外的新线路基、桥涵、轨道施工;(2)拢口处的路基帮宽施工;(3)要点临时封锁线路,快速拨接,电务配合,形成单向施工;(4)拢口部分的旧线改造,尾工施工,双线开通运行。2.拨接拢口处的施工进程详见下图:【分析与提示】1.铁路营业线轨道工程拨接采用图示来表达进程是比较好的表达方法,能够表达清楚在每个进程上轨道位置。2.轨道拨接施工要了解铁路的行车知识。
