某施工单位承担某军民合用机场空管改扩建工程,计划工期从2015年6月1日—10月

admin2022-08-02  44

问题 某施工单位承担某军民合用机场空管改扩建工程,计划工期从2015年6月1日—10月31日。事件1:在敷设航向天线阵电缆时,意外损坏了一根射频电缆。监理工程师在事故处理过程中发现,施工单位的施工方案里关于电缆敷设质量的控制要求不明晰,要求施工单位补充并上报审批后方可继续施工。事件2:施工期间,七月雨天数共计22d,导致不能正常施工,施工单位向监理单位提出工期索赔22d。事件3:本工程在塔台安装5部甚高频电台,塔台顶上各天线的馈线沿预埋钢管敷设到塔台的甚高频机柜。在调试过程中,发现5部电台之间有互相干扰、串音等现象。事件4:工程竣3工后,施工单位依据监理单位核定的工程量(核定工程量见表1)与第三方审计单位办理竣工结算工作。关于工程结算,合同相关条款规定“①增加工程量15%以内(含)或工程量减少时,按投标单价认定;②增加工程量超过15%时,15%以内部分工程量单价按①认定,超过15%的工程量,按投标价单价下浮3%认定”。【问题】1.航向天线阵电缆敷设质量控制要点有哪些?2.施工单位提出的工期索赔是否合理说明理由。指出应补充哪些材料支持索赔要求?3.分析造成电台互相干扰的原因,指出解决措施。4.计算表1中各工程量清单项目的工程量增减率以及各项目的结算工程价(写出计算过程,保留小数点后两位)。

选项

答案

解析 1.航向天线阵电缆敷设质量控制要点:(1)敷设前仔细检查射频电缆确保无明显损伤,电缆标志清晰准确,电缆头安装牢固、无松动;(2)检查天线振子所有射频电缆的物理长度、电气长度,确保物理长度、电气长度保持一致,避免异常情况出现;(3)埋地电缆(天线阵至机房段的发射和监控用同轴电缆和障碍灯电缆)应采用穿管敷设,同轴电缆和障碍灯电缆应分管敷设;(4)电缆敷设工程中不能损伤电缆,如需弯曲,弯曲半径不能小于电缆直径的15倍或小于15cm(两者采用大的数值)。
2.施工单位提出的工期索赔是不合理的。
理由:当地气候条件属于施工单位现场踏勘必须了解掌握的内容,雨期因素应该纳入工期计划考虑范围,七月索赔22d不合理。索赔需提交当地常年的7月气象资料,以判断雨期索赔天数。
3.造成电台互相干扰的原因:(1)天线间距太小;(2)电台与天线之间没有安装腔体滤波器,或者腔体滤波器调试不准确;(3)电台的天馈系统接地不完善。
解决措施:(1)调整天线的安装位置,尽量加大天线之间的间距,至少保证5副天线相互间距均不小于2.5m;(2)每部电台加装腔体滤波器,严格按照批复频率对腔体滤波器进行调试;(3)将馈线电缆靠近天线端就近接地。

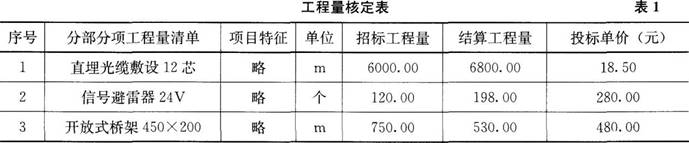

4.表1中各项目工程量增减率以及各项目的结算工程价:
(1)增减率:(6800-6000)÷6000×100%=13.33%;
结算价:6800×18.5=12580.00元。
(2)增减率:(198-120)÷120×100%=65.00%;
结算价:120×1.15×280.00+(198-120×1.15)×280.00×(1-3%)=54936.00元。
(3)增减率:(530-750)÷750×100%=-29.33%;
结算价:530×480.00=254400.00元。
转载请注明原文地址:https://tihaiku.com/jzgc/154376.html

最新回复(0)
