1.背景 ××施工单位承揽了我国西北某机场场道第3标段的土方工程,施工工期为2

admin2022-08-02  43

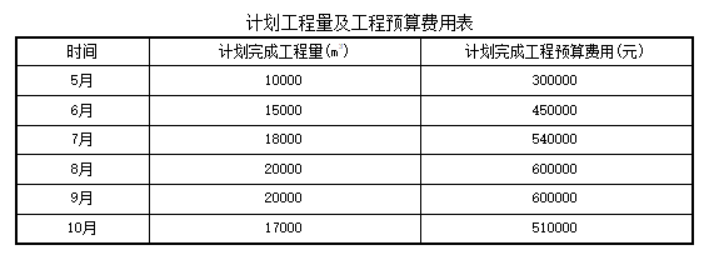

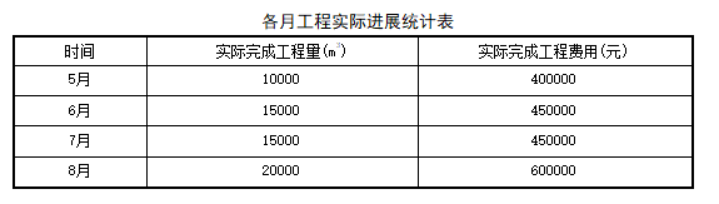

问题 1.背景××施工单位承揽了我国西北某机场场道第3标段的土方工程,施工工期为2016年5月1日~10月31日。计划工程量及工程预算费用见下表:注:土方工程预算单价为30元/m3。截至8月底,各月工程实际进展统计见下表:2.问题(1)计算该工程8月底的费用偏差。(2)计算该工程8月底的进度偏差。(3)计算该工程8月底的费用绩效指数。(4)计算该工程8月底的进度绩效指数。

选项

答案

解析 (1)8月底的费用偏差:
CV=已完成工程预算费用一已完成工程实际费用=1800000-1900000=-100000。
(2)8月底的进度偏差:
SV=已完成工程预算费用一计划完成工程预算费用=1800000-1890000=-90000元。
(3)费用绩效指数:
CPI=已完成工程预算费用/已完成工程实际费用=1800000/1900000≈0.95。
(4)进度绩效指数:
SPI=已完成工程预算费用/计划完成工程预算费用=1800000/1890000≈0.95。
转载请注明原文地址:https://tihaiku.com/jzgc/153957.html

最新回复(0)
