1.背景 某机场实施跑道道面沥青混凝土加层整修工程的不停航施工,机场关闭时间为
1.背景 某机场实施跑道道面沥青混凝土加层整修工程的不停航施工,机场关闭时间为
admin
2022-08-02
29
问题

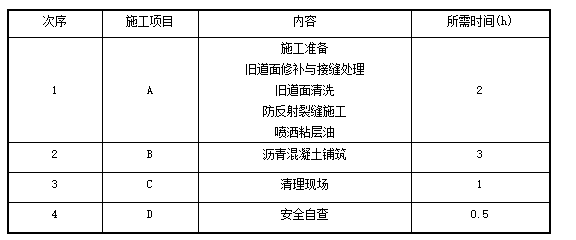

1.背景某机场实施跑道道面沥青混凝土加层整修工程的不停航施工,机场关闭时间为当日23:00-次日6:00。该工程施工项目及每班所需时间见下表。各施工项目用时汇总表
注:①A项目结束前1h,B项目才能开始。②A、B项目结束后.C项目才能开始;C项目结束后,D项目才能开始。2.问题(1)确定B项目最早可能开始时间,最迟必须开始时间。(2)确定D项目最迟必须结束时间。(3)按B项目最早可能开始时间,编制每日施工进度计划横道图。(4)工程指挥部最迟应在什么时间内组织有关各方检查当班完成的施工段?(5)施工结束后,施工段经检查应满足哪些条件方可开航?
选项
答案
解析
(1)B项目最早可能开始时间为:0:00,最迟必须开始时间为:0:30(开航前1h完工,反推D、C、B项)。 (2)D项目最迟必须结束时间:次日5:00(开航前1h完工)。(3)横道图见下图:
每日施工进度横道图(4)工程指挥部最迟应在开航前1h内(5:00~6:00)组织有关各方检查当班完成的施工段。(5)通航条件是:1)铺筑后的沥青层碾压密实,平整度好,临时接坡顺直,表面3cm以下温度不大于50℃:2)道面上没有粘结的碎粒和杂(污)物,清扫干净;3)所有施工机械、设备、工具等退至安全地带。(1)因为A项目工作次日1:00结束,故B项目最早可能开始时间为0:00。由开航前1h完工的规定及反推D、C、B项工作,可以确定B项工作的最迟必须开始时间为0:30。(2)D是最后一项工作,应在开航(6:00)前1h完成,D项目最迟必须结束时间是5:00。(3)横道图由背景材料确定。(4)依据民航局相关规定而定。(5)通航的先决条件是安全。沥青层密实度、平整度、临时接坡、温度及杂(污)物清理、施工机械设备转移均是影响飞行安全的主要因素。
转载请注明原文地址:https://tihaiku.com/jzgc/153644.html
本试题收录于:
一建民航机场工程实务题库一级建造师分类
一建民航机场工程实务
一级建造师
相关试题推荐
1.背景 某项目经理部承接到长途直埋光缆线路工程,施工季节处于夏季,工程沿途经
1.背景 某项目经理部在负责某本地网线路一期工程施工时,与其运营商在各方面配合
(通信与广电工程项目施工进度控制)某项目经理部负责本地网直埋光缆线路环网工程的施
(通信工程施工招标投标管理)某城市的通信建设单项工程包括5个单位工程,建设单位为
(通信工程建设监理)某架空线路工程为三类工程,施工地点位于山区,建设单位通过招投
(通信建设工程造价管理)某架空光缆线路工程位于南方,建设单位根据经过审批的初步设
(通信工程建设市场管理)某电信运营商对一交换设备安装工程进行招标,工程造价为35
(通信与广电工程合同管理)某项目经理部在负责某本地网线路一期工程施工时,与其运营
(通信工程建设程序)某通信运营商计划在某地建设3G试验网,工程由只有设备入网资质
(二)、总承包一级资质的A公司,承担了500个基站的施工任务,内容包括
随机试题
Accordingtotilespeaker,somejobapplicantswererejected[br][originaltext
Writeanoteofabout50~60wordsbasedonthefollowingsituation:Youfe
[originaltext]ThankstotheInternationalSpaceStation,weknowquiteabitab
WhatisspecialaboutMr.Phelps’sdegree?[originaltext]W:Mr.Phelps.I’mMarg
ThefamilyisthecenterofmosttraditionalAsians’lives.Manypeoplewor
1985年国务院在《关于国有企业工资改革问题的通知》中规定,企业工资总额同经济效
诊断带绦虫病可以采用A.粪便尼龙筛集卵法B.粪便厚涂片法C.粪便自然沉淀法D.肛
管理的职责是帮助组织充分利用其资源以实现组织目标,主要职能包括()。A、计划B
市场预测分析为确定项目的()提供依据。A.市场风险 B.目标市场 C.
项目部对劳务分包单位协调管理的重点是( )。A.施工进度安排 B.质量安全制度
最新回复
(
0
)
