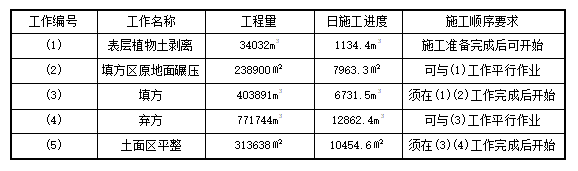

1.背景我国北方某机场场道工程计划2002年5月30日开工,2003年10月8日竣工,工期共计498日历天。本工程的施工全过程共分五个阶段:第一阶段为施工准备阶段,需32日历天;第二阶段为土石方、山皮石垫层工程施工全面展开阶段(各项工作明细见下表):第三阶段为冬期休整、备料阶段;第四阶段为基层、道面混凝土、排水工程施工全面展开第二阶段各项工作明细表
2.问题(1)阐述施工准备阶段的主要工作。(2)简述绘制横道图的步骤。(3)利用横道图编制第一、二阶段的施工进度计划(每月按30d计)。
选项
答案
解析
(1)此阶段主要完成以下几项准备工作: 1)项目部的组建,人员、设备、车辆进场,技术人员熟悉施工图纸和现场,对所属施工队进行技术交底,建立工地试验室等项准备工作。2)场内的三通一平和临设搭建。3)障碍物拆迁、场地接收。4)原地形复核,测量放线及复测布桩,材料取样和试验等工作。(2)利用横道图编制民用机场工程施工计划的一般步骤为:1)确定施工过程。2)计算工程量及流水强度。3)确定劳动量和机械台班数。4)确定各施工过程的流水节拍(作业天数)及流水步距。5)编制施工进度计划。(3)第一、二阶段的施工进度计划见下表:
转载请注明原文地址:https://tihaiku.com/jzgc/153641.html
本试题收录于:
一建民航机场工程实务题库一级建造师分类
一建民航机场工程实务
一级建造师
相关试题推荐
1.背景 A施工单位具有通信信息网络系统集成甲级资质,通过招投标承接到某通信运
(通信与广电工程项目施工现场管理)某项目经理部承接到长途直埋光缆线路工程,施工季
(通信工程建设监理)某架空线路工程为三类工程,施工地点位于山区,建设单位通过招投
(通信建设工程造价管理)某架空光缆线路工程位于南方,建设单位根据经过审批的初步设
(通信工程建设市场管理)某电信运营商对一交换设备安装工程进行招标,工程造价为35
(五)、背景:某施工单位承接了一项PTN网工程,施工内容包括五个局站的设备安装及
(三)、某施工单位承接了一次架空光缆线路工程,其中一段经过闹市区,开工前项目经理
(一)某施工单位承担了一项直埋光缆工程,光缆进场时,施工人员除了查看光缆出厂检验
通信建设工程企业专职安全生产管理人员的安全生产职责包括() A、认真贯彻
交换系统工程初验时的障碍率测试可采用() A、模拟呼叫法 B、
随机试题
ThepyramidsSomeofthemostinterestingbuildingin
PassageFour[br]Howdothenewfederalguidelinesdealwithbreakfast?Theycap
下列关于浸润性突眼的特点哪项不正确:A.眼睛自觉症状明显 B.可伴有胫前黏
一汇票的出票时间为2007年3月3日,到期日为见票后3个月。对此汇票的时效期间,
A.清热解毒 B.截疟解毒,润肠通便 C.补中缓急 D.补益精血 E.养
石灰桩复合地基承载力特征值应通过单桩或多桩复合地基载荷试验确定,初步设计时,也可
益智仁不具有的功效是A.暖肾 B.固精缩尿 C.温脾止泻 D.纳气平喘
二氧化钛在膜剂中起的作用是A.增塑剂 B.着色剂 C.遮光剂 D.填充剂
对于辅助生产费用的归集,必须先通过“制造费用”科目,然后再转入“生产成本——辅助
生活饮用水修订标准对细菌总数的要求是() A.0个/1000ml B.0个/
最新回复
(
0
)
