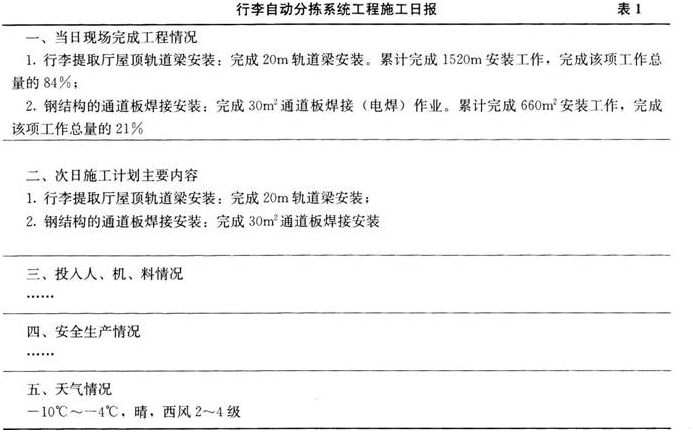

问题 【背景资料】某施工单位承揽某机场新建航站楼行李自动分拣系统工程施工,甲是该项目的项目经理。在施工过程中发生了以下事件:事件1:甲在12月某日施工后,报送了该日的施工日报(见表1)。此时,由于该新建航站楼尚未实现封闭施工,楼内与楼外温度一致。事件2:甲在该日施工现场发现一行李系统穿墙洞口已被土建施工单位意外封堵,将影响行李系统工程后续施工。【问题】1.为做好进度控制,表1中“一、当日现场完成工程情况”栏目的描述应补充什么信息?说明理由。2.就事件1和表1提供的信息,现场作业需采取什么额外措施来保证焊接质量?说明理由。3.就事件2,表1中需要补充什么方面的栏目?指出其作用。4.就表1的工作和环境,指出除起重伤害、机械伤害和交通伤害等人员伤害事故类型外,还存在哪些人员伤害事故类型及发生场景?

选项

答案

解析 1.表1中“一、当日现场完成工程情况”栏目的描述应补充的信息:计划完成信息、累计计划完成信息和比较说明。 理由:只有补充这些信息,才能发现进度超前或滞后的情况,从而找寻造成的原因,并加以改进,以实现进度控制的PDCA。
2.根据事件1和表1提供的信息,现场作业需采取的额外措施:预加热和保温等。
理由:由于焊接工作所处环境温度较低,不能满足钢结构焊接对环境温度的要求。
3.根据事件2,表1中应补充“需协调解决的问题”方面的栏目。
“需协调解决的问题”栏目的作用:增加该栏目信息,以便建设单位或监理机构及时了解情况,协调解决与其他施工单位交叉作业带来的问题,为进度控制创造条件。
4.根据表1的工作和环境,指出除起重伤害、机械伤害和交通伤害等人员伤害事故类型外,还存在的人员伤害事故类型及发生场景:(1)物体打击:楼内作业被高处物体坠落、物体倾覆时撞击;(2)触电:配电柜、照明、电焊机等电气设备的使用或其他作业时意外触电;(3)灼烫:焊接作业;(4)火灾:焊接作业导致火灾;(5)高处坠落:轨道梁安装、钢结构安装等高处作业。
