某建筑公司与某单位于2003年7月8日签订了教学楼承建合同,合同约定由于甲方责任

考试题库2022-08-02  175

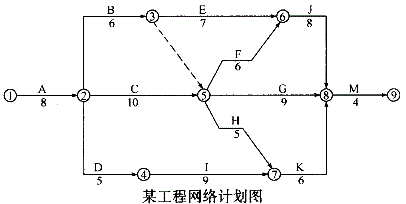

问题 <P>某建筑公司与某单位于2003年7月8日签订了教学楼承建合同,合同约定由于甲方责任造成总工期延误1天,甲方应向乙方补偿1万元,若乙方延误总工期1天,应扣除乙方工程款1万元;施工中实际工程量超过计划工程量10%以上时,超过部分按原单价的90%计算。双方对施工进度网络计划达成一致(见下图)。</P><P></P><P>施工过程中发生以下事件:</P><P>事件1:A工程(基础土方)原计划土方量为400m<sup>3</sup>,因设计变更实际土方量为450m<sup>3</sup></P><P>(原定单价为80元/m<sup>3</sup>)。</P><P>事件2:B工程施工中乙方为保证施工质量,将施工范围边缘扩大,原计划土方量由300m<sup>3</sup>增加到350m<sup>3</sup>。</P><P>事件3:C工程施工结束后,监理工程师认为基柱内管线放线位置与设计图纸不符,经剥露检查确实有误,延误工期2天,发生费用2万元。</P><P>事件4:I工程施工中发现甲方提供的设计图纸有严重错误,修改图纸致使乙方施工拖延3天。发生费用3万元。</P><P>事件5:G工程施工中乙方租赁的设备未按时到达现场,影响乙方施工拖延2天,发生费用1万元。</P><P>【问题】</P><P>1.该工程的计划工期为多少天?关键线路包括哪些单项工程?</P><P>2.上述事件中哪些应进行工期补偿?哪些应进行费用补偿?</P><P>3.该工程实际工期为多少天?应扣除或补偿乙方工程款多少万元?</P><P>4.如果C、I工程共用一台起重机,网络图中应如何表示?起重机正常在场时间为多少天?</P><P>由于甲方责任在场时间增加多少天?如何处理?如补偿费用,是否补偿机上工作人员费用?</P>

选项

答案

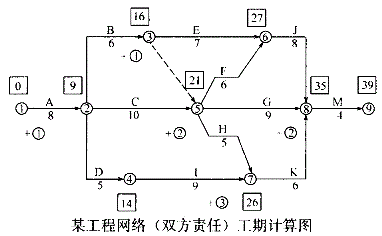

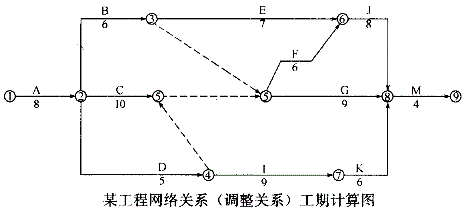

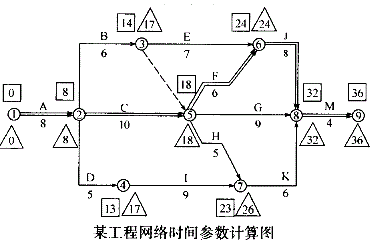

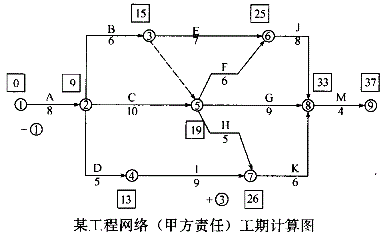

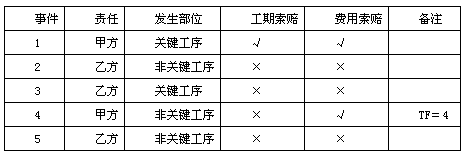

解析 <P>1.用标号法确定计划工期和关键线路。</P><P>原计划网络中计划工期为36天,关键工序为:A-C-F-J-M。</P><P>口中数据为事项最早时间或ES。△中数据为事项最迟时间或LF(见下图)。</P><P></P><P>2.索赔事件分析表见下表。</P><P></P><P>事件1:发生在关键工序中,属甲方责任,按计划工期8天平均每天完成50m<sup>3</sup>,现实际工程量增加50m<sup>3</sup>,默许工期增加1天,应予顺延。应增加工程费为:(80×40+80×0.9×10)元=3920元。</P><P>事件4:发生在非关键工序,甲方延误责任,虽延误3天(本工序TF=1,其紧后工序为K,TF=3)但对总工期无影响,故工期不予补偿,费用补偿3万元。</P><P>事件2、3、5均为乙方责任,故不予工期补偿和费用补偿。</P><P>3.实际工期计算如下图所示。</P><P></P><P></P><P>包含甲方责任延误工期时间的甲方责任工期为37天。</P><P>包含甲、乙双方延误时间的实际工期为39天,排除甲方责任工期37天剩余2天,即为由于甲方责任延误工期。故甲方应扣除乙方工程款2万元。</P><P>4.C、I共用1台起重机的施工计划如下图所示。</P><P></P><P>C工序最早开工时间ES=8,I工序最早开工时间ES=18,最早完工时问EF=27,故正常情况下起重机在场时间为(27-8)天=19天。</P><P>在甲方延误责任的前提下,C工序ES=9,EF=19,I工序ES=19,EF=31;故起重机在场时间为(31-9)天=22天,比正常情况下增加了3天。</P><P>若起重机为乙方自有,应分别按原定台班费定额(工程量增加)或设备折旧费(窝工)给予补偿。</P><P>若起重机为乙方租赁,应分别按原定台班费定额或租金给予补偿。</P><P>费用补偿时不应支付机上工作人员工资费用,因此项费用已包含在机械台班费定额中。</P>
转载请注明原文地址:https://tihaiku.com/jzgc/1534246.html

最新回复(0)
