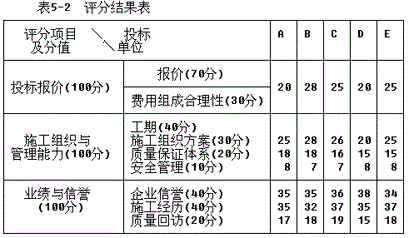

1.①正确;②正确;③正确;④不正确;⑤正确;⑥正确;⑦正确;⑧不正确。
2.C单位的报价
直接费:3230万元
措施费:3230×9.73%=314.28(万元)
直接工程费:3230+314.28=3544.28(万元)
间接费:3544.28×4.39%=155.59(万元)
利润:(3544.28+155.59)×3.93%=145.40(万元)
税金:(3544.28+155.59+145.40)×3.51%=134.97(万元)
合计报价:3544.28+155.59+145.4+134.97=3980.24(万元),取整为3980万元。

3.各投标单位的报价偏差得分值
A单位:[(4120-4000)/4000]×100%=3%得40分
B单位:[(4080-4000)/4000]×100%=2%得60分
C单位:[(3980-4000)/4000]×100%=-0.5%得70分
D单位:[(3900-4000)/4000]×100%=-2.5%得50分
E单位:[(4200-4000)/4000]×100%=5%得40分
4.各投标单位的工期得分值
A单位:540-30-510=0(天)得40分
B单位:540-30-530=-20(天)得20分
C单位:540-30-520=-10(天)得30分
D单位:540-30-540=-30(天)得10分
E单位:540-30-510=0(天)得40分
5.确定中标单位
(1)投标报价分值
A单位:40+20=60(分)
B单位:60+28=88(分)
C单位:70+25=95(分)
D单位:50+20=70(分)
E单位:40+25=65(分)
(2)施工组织与管理能力分值
A单位:40+25+18+8=91(分)
B单位:20+28+18+7=73(分)
C单位:30+26+16+7=79(分)
D单位:10+20+15+8=53(分)
E单位:40+25+15=88(分)
(3)业绩与信誉分值
A单位:35+35+17=87(分)
B单位:35+32+18=85(分)
C单位:36+37+19=92(分)
D单位:38+35+15=88(分)
E单位:34+37+18=89(分)
因D单位施工组织与管理能力分值不够60分,故应淘汰。
A、B、C、E4家单位的综合得分为
A单位:60×50%+91×30%+87×20%=74.7(分)
B单位:88×50%+73×30%+85×20%=82.9(分)
C单位:95×50%+79×30%+92×20%=89.6(分)
E单位:65×50%+88×30%+89×20%=76.7(分)
因C单位得分最高,应选C单位中标。
