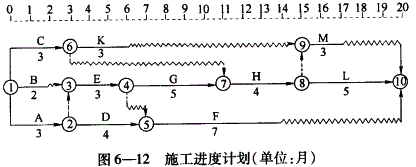

某工程项目合同工期为20个月,施工单位提交的施工进度计划如图6-12所示(时间单

免费题库2022-08-02  107

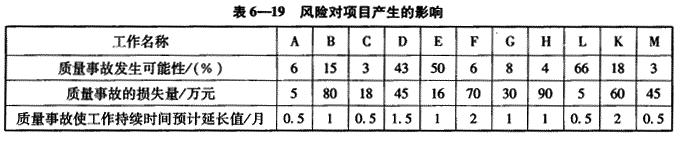

问题 <P>某工程项目合同工期为20个月,施工单位提交的施工进度计划如图6-12所示(时间单位:月),各项工作均匀速施工。</P><P</P><P>为有效控制工程施工质量,咨询工程师对各工作进行了初步风险分析,风险对项目产生的影响见表6-19。</P><P></P><P>问题</P><P>1.计算该项目的质量事故损失量的期望值。</P><P>2.图6-12中,B、C、H工作需要由一个专业施工队顺序施工,在不改变工作工艺关系又最紧凑的前提下,如何安排这三项工作最合理?合理安排B、C、H工作的新进度计划与原进度计划相比总工期是否有改变?此时该专业施工队最少的工作间断时间为多少,关键线路包括哪些工作?</P><P>3.工程按新进度计划实施过程中,如果D、E工作发生了质量事故,会影响到哪些工作?</P><P>4.如果问题3中的风险事件发生,该项目的实际损失为多少,实际工期为多少?</P>

选项

答案

解析

1.该项目的质量事故损失量的期望值=(5×6%+80×15%+18×3%+45×43%+16×50%+70×6%+30×8%+90×4%+5×66%+60×18%+45×3%)万元=65.84万元


2.在不改变工作工艺关系又最紧凑的前提下,这三项工作最合理的安排顺序是B、C、H,并在第2个月上班时刻进场。合理安排B、C、H工作的新进度计划与原进度计划相比总工期没有改变。此时该专业施工队最少的工作间断时间为(11-2-3-1)个月=5个月。关键线路包括的工作有A、E、G、H、L。


3.如果D工作发生质量事故,不会影响到其他工作;如果E工作发生质量事故,会影响到工作G、H、L。


4.如果问题3中的风险事件发生,该项目的实际损失为61万元。由于E工作是关键线路工作,质量事故使工作持续时间延长1个月,因此实际工期是21个月。

转载请注明原文地址:https://tihaiku.com/jzgc/1534199.html

最新回复(0)
