1.背景 某建设公司承揽某机场主跑道的修筑工程,在实施合同的过程中,由于业主拖
1.背景 某建设公司承揽某机场主跑道的修筑工程,在实施合同的过程中,由于业主拖
admin
2022-08-02
60
问题
1.背景某建设公司承揽某机场主跑道的修筑工程,在实施合同的过程中,由于业主拖欠工程进度款,造成合同工期大幅延误和巨大的成本额外开支,建设公司蒙受重大损失。据此,该公司邀请某律师事务所向业主提出索赔报告。2.问题(1)索赔要求成立必须具备的条件有哪些(2)如何计算人工费上涨额度(3)如何计算材料费上涨额度
选项
答案
解析

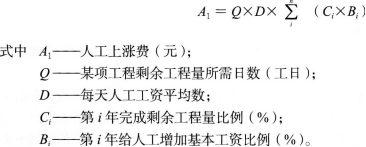

(1)施工单位的索赔要求成立必须同时具备以下四个条件: 1)与合同相比较,已造成了实际的额外费用或工期损失;2)造成费用增加或工期损失的原因不属于施工单位的行为责任;3)造成的费用增加或工期损失不是应由施工单位承担的风险;4)施工单位在事件发生后的规定时问内提交了索赔的书面意向通知和索赔报告。(2)人工费上涨计算方法:

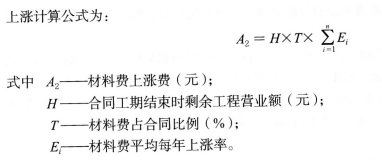

(3)材料费上涨。由于工期延长,材料价格逐年上涨,给公司带来额外损失。材料费
转载请注明原文地址:https://tihaiku.com/jzgc/153235.html
本试题收录于:
一建民航机场工程实务题库一级建造师分类
一建民航机场工程实务
一级建造师
相关试题推荐
防水工程施工中,关于室内地面涂料防水施工技术要求的说法,正确的是()。A.防水
矿业工程项目合同价款调整中,出现合同价款调减事项(不含工程量偏差、施工索赔)后的
矿业工程混凝土灌注桩施工中,关于人工挖孔灌注桩施工技术要点的说法,正确的是()
矿业工程地下连续墙施工工艺中,护壁泥浆的搅拌时间应有4~7min,搅拌后宜贮存(
矿业工程建筑钢材中,采用机械连接法方法有()。A.套筒挤压连接 B.锥螺纹套
矿山工程的建井工期又称为()。A.准备期与矿井竣工期之和 B.建井总工期 C
工程地质中,岩层产状的主要参数有()。A.向斜 B.背斜 C.走向 D.
矿业工程成本控制措施包括有()方面。A.组织措施 B.技术措施 C.政策措施
在矿井建设总工期中,()以煤巷为主,一般煤巷工程量比较大。A.一期工程 B.
某井工矿主井井筒设计深度650m,井筒净直径6.5m,建设单位经过公开招标同某施
随机试题
Canwedoourworkbetterwith______moneyand______people?A、lesser;fewB、le
ABri
Mostofusareburdenedbythepastandanxiousaboutthefuture,makingit
C1多聚体复合物形成时,必须有下述哪种无机离子参与A.Cu B.Fe C.M
胆囊胆固醇息肉的超声表现,不正确的是A.胆囊大小形态多数正常 B.1.0cm
与肘关节侧位片标准要求不符合的是A.肘关节诸骨纹理清晰,周围软组织层次分明 B
机体产生抗核抗体可见于:( )A.多发性骨髓瘤 B.系统性红斑狼疮 C.自
H1受体阻断药最适用于()A.皮肤黏膜的超敏反应 B.晕动病 C.神经性皮
下列对甲状腺激素的描述正确的是()A.甲状腺激素口服不吸收 B.可用于黏
根据《会计法》的规定,单位负责人对依法履行职责的会计人员实行打击报复尚不构成犯罪
最新回复
(
0
)
