某企业拟建一条生产线,设计使用同规模标准化设计资料。类似工程的工程费用造价指标见

免费题库2022-08-02  33

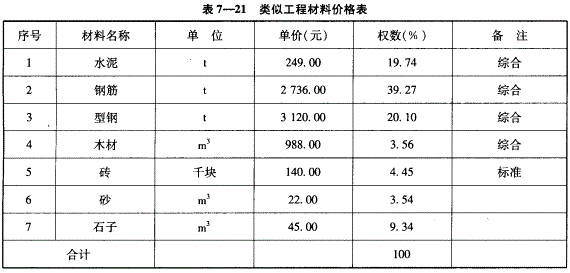

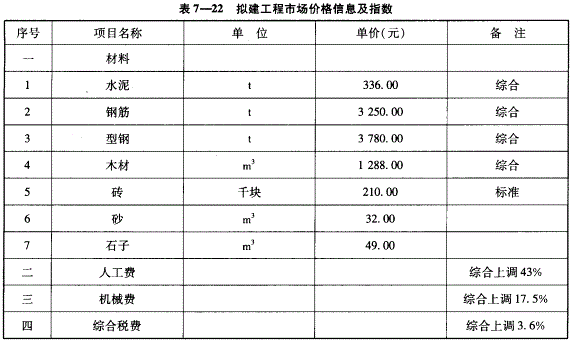

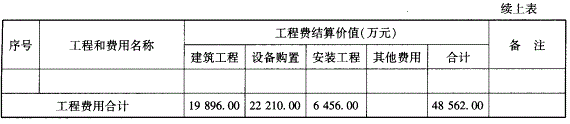

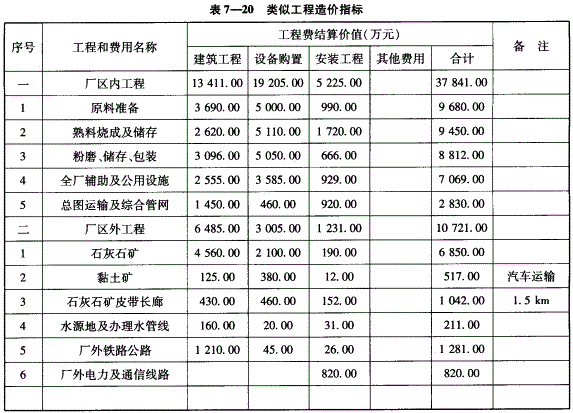

问题 <P>某企业拟建一条生产线,设计使用同规模标准化设计资料。类似工程的工程费用造价指标见表7-20,类似工程造价指标中主要材料价格见表7-21。拟建工程当地现行市场价格信息及指数见表7-22。</P><P></P><P></P><P></P><P>问题</P><P>1.拟建工程与类似工程在外部建设条件有以下不同之处:(1)拟建工程生产所需黏土原料按外购考虑,不自建黏土矿山;</P><P>(2)拟建工程石灰石矿采用2.5km输送带长廊输送,类似工程采用具有同样输送能力的1.5km输送带长廊。</P><P>根据上述资料及内容分别计算调整类似工程造价指标中的建筑工程费、设备购置费和安装工程费。</P><P>2.类似工程造价指标中建筑工程费用所含的材料费、人工费、机械费、综合税费占建筑工程费用的比例分别为58.64%、14.58%、9.46%、17.32%。</P><P>根据已有资料和条件,计算建筑工程费用中的材料综合调整系数,计算拟建工程建筑工程费用。</P><P>3.行业部门测定的拟建工程设备购置费与类似工程设备购置费相比下降2.91%,拟建工程安装工程费与类似工程安装工程费相比增加8.91%。根据已有资料和条件,计算拟建工程设备购置费、安装工程费和工程费用。</P><P>(计算结果均保留两位小数)</P>

选项

答案

解析 <P>1.(1)类似工程建筑工程费调整:</P><P>不建黏土矿减125.00万元。</P><P>运矿输送带长廊加长1.0km增加(430×1.011.5)万元=286.67万元。</P><P>类似工程建筑工程费调整为(19896-125.00+286.67)万元=20057.67万元。</P><P></P><P>(2)类似工程设备购置费调整:</P><P>不建黏土矿减380.00万元。</P><P>运矿输送带长廊加长1.0km增加(460x1.011.5)万元=306.67万元。</P><P>类似工程设备购置费调整为(22210.00-380.00+306.67)万元=22136.67万元。</P><P></P><P>(3)类似工程安装工程费调整:</P><P>不建黏土矿减12.00万元。</P><P>运矿输送带长廊加长1.0km增加(152×1.0/1.5)万元=101.33万元。</P><P>类似工程安装工程费调整为(6456.00-12.00+101.33)万元=6545.33万元。</P><P></P><P>2.材料价差调整系数计算见表7-24。</P><P></P><P>拟建工程建筑工程费用:</P><P>20057.67×(1+58.64%×24.32%+14.58%×43.00%+9.46%×17.50%+17.32%×3.6%)万元=24632.76万元。</P><P></P><P>3.拟建工程设备购置费:</P><P>22136.67万元×(1-2.91%)=21492.49万元。</P><P>拟建工程安装工程费:</P><P>6545.33万元×(1+8.91%)=7128.52万元。</P><P>拟建工程的工程费用:</P><P>(24632.76+21492,49+7128.52)万元=53253.77万元。</P>
