背景资料某施工单位承建一跨堤桥梁工程,该桥为三跨预应力混凝土连续梁桥,跨径布置为

admin2022-08-02  30

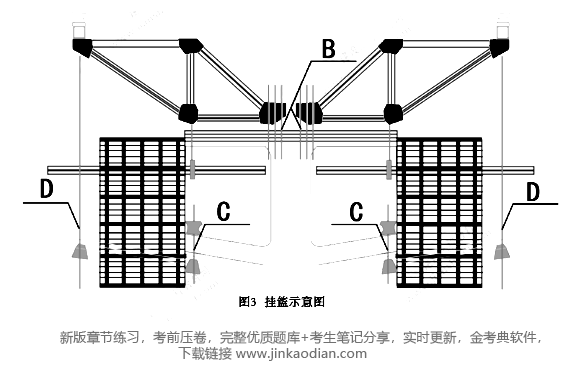

问题 背景资料某施工单位承建一跨堤桥梁工程,该桥为三跨预应力混凝土连续梁桥,跨径布置为48m+80m+48m,上部结构为预应力混凝土箱梁,箱梁顶竞14.5m,底宽7.0m,箱梁高度由6.0m渐变到2.5m。施工单位组建了项目经理部,施工过程中发生了如下事件:事件一:项目经理部在详细踏勘现场后,编制了实施性施工组织设计,并要求由上部结构劳务分包单位编制挂篮专项施工方案,项目经理部再按规定进行报批。事件二:项目经理部经过分析比选,确定上部结构悬臂浇筑挂篮采用菱形挂篮,挂篮如图3所示,强调挂篮与悬浇筑梁段混凝土的质量比不宜大于A,且挂篮的总重应控制在设计规定的限重之内,并为挂篮中构件B、C、D的质量作了特别要求。事件三:项目总工程师在挂篮施工前进行了详细的安全技术交底,强调严格按规范要求实施,混凝土的强度不低于设计强度等级值的E,弹性模量应不低于混凝土28d单簧模量的F,当采用混凝土龄期代替弹性模量控制时应弹簧模量的F,当采用混凝土龄期代替弹性模量控制时应不少于G天,两端张拉时,各千斤顶之间同步张拉力的允许误差宜为H。事件四:挂篮施工进行到5#梁段,浇筑完混凝土拆除内模板时发现腹板部分位置存在厚度不均缺陷,项目经理部经过认真分析,找出了造成缺陷的可能原因,包括模板设计不合理、箱梁模板产生位移(模板没有固定牢固,使内、外模板相对水平位置发生偏差)等模板本身及施工方面的原因。【问题】1、改正事件一中的错误做法,并说明挂篮专项施工方案须经过哪些审批流程方可实施?2、事件二中A值为多少?写出构件B、C、D的名称。3、写出事件三中E、F、G、H的数值4、补充事件四中还可能存在的模板本身及施工方面的原因(要求只写出三个)

选项

答案

解析 1.改正:挂篮专项施工方案应由施工单位编制。
审批流程:专项施工方案应当由施工单位技术负责人审核签字、加盖单位公章,并由总监理工程师审查签字、加盖执业印章后方可实施。
2.A:0.5;B:锚固装置(锚固系统);C:底模后吊带(杆);D:前吊带(杆)。
3. E:80%;F:80%;G:5天;H:±2%。
4.(1)模板强度不足。
(2)箱梁内模由于刚度不够,在浇筑混凝土过程中发生变形。
(3)混凝土没有对称浇筑,由于单侧压力过大,使内模偏向另一侧。
转载请注明原文地址:https://tihaiku.com/jzgc/151695.html

最新回复(0)
